Schulgebäude und Mensa: Abriss und Neubau

Die Fotos und Erklärungen sind in diesem Beitrag von alt nach neu sortiert. Das Neueste finden Sie also ganz unten!

Unser altes Hauptgebäude: der A-Trakt. (Ursprungsbau aus dem Jahr 1938.)

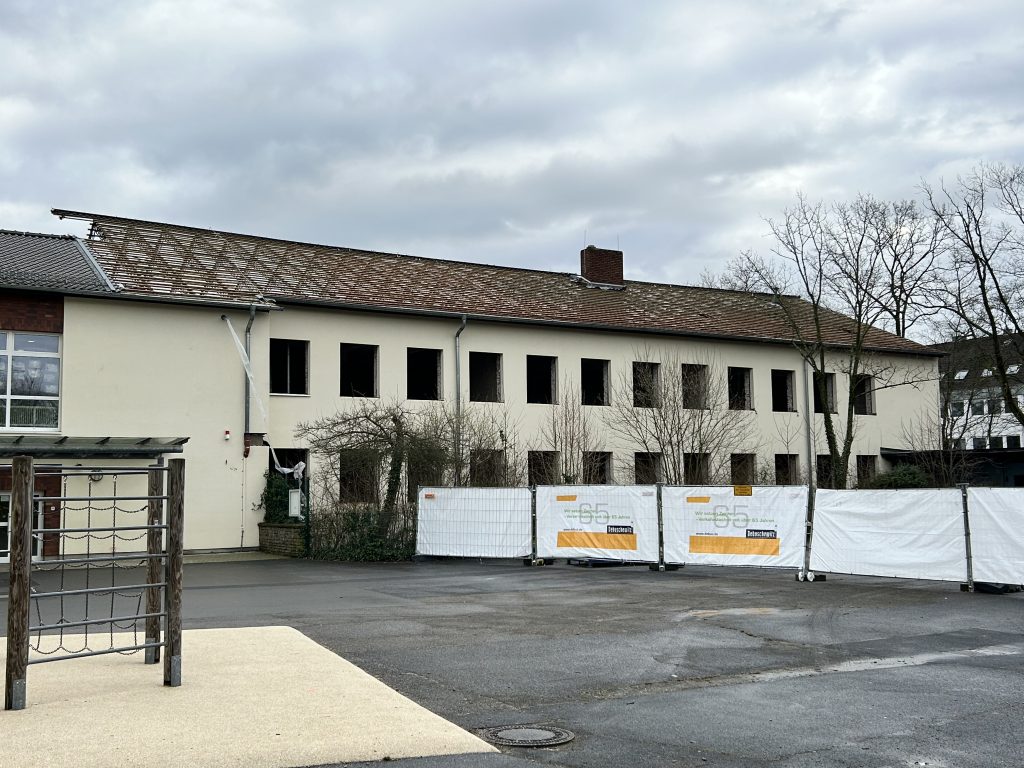

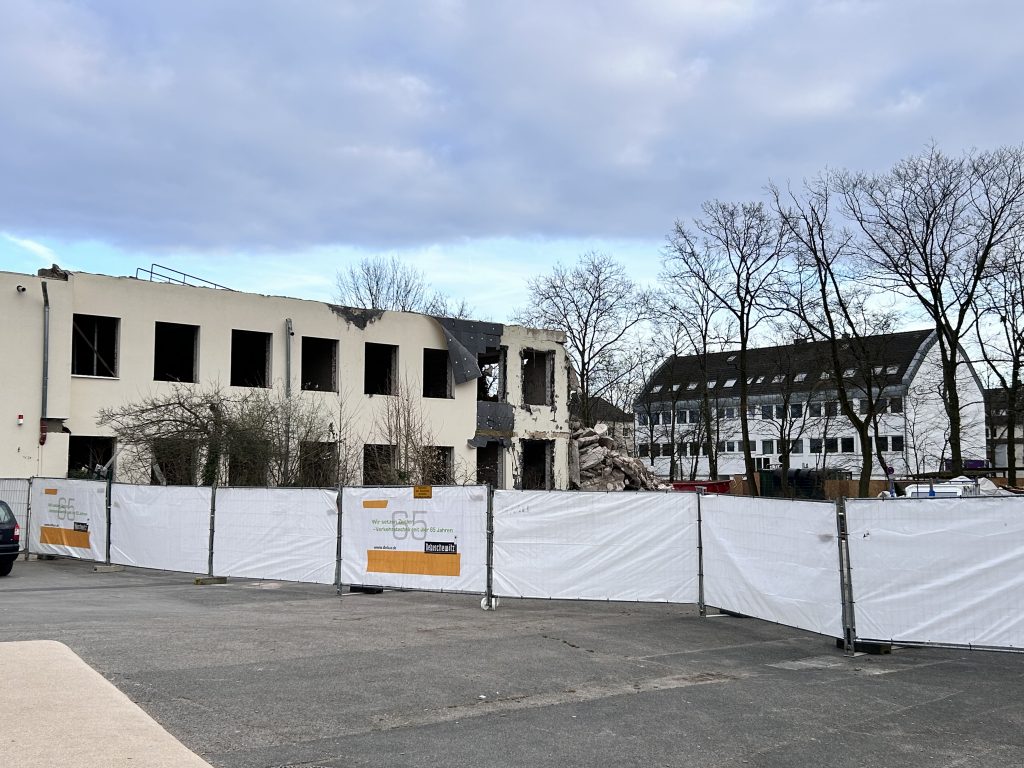

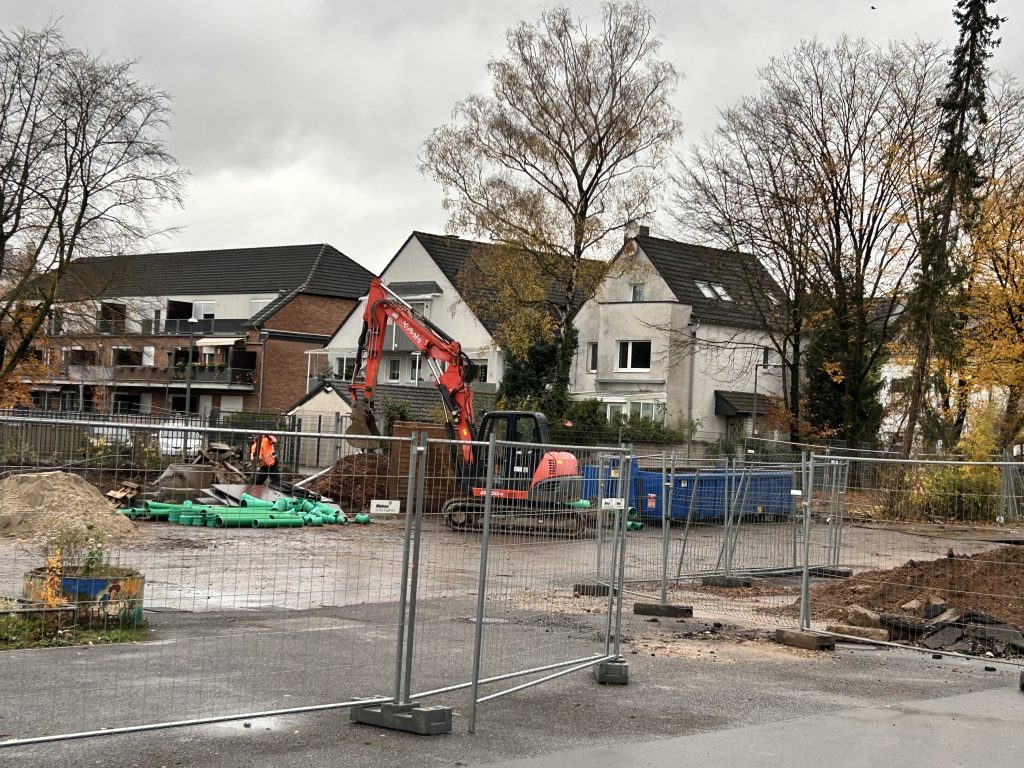

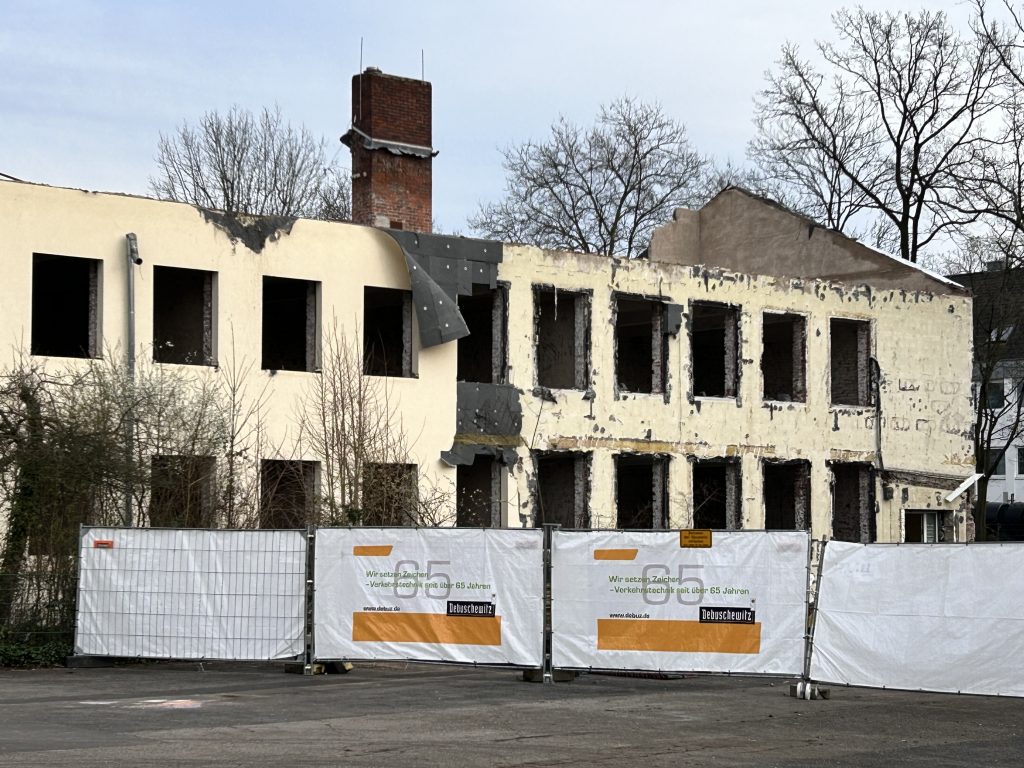

März / April 2024: Nach der Entfernung der schadstoffbelasteten Elemente wird das alte Gebäude niedergelegt.

Nach der Entkernung: Entfernung der Dachpfannen und Ausbau der Fenster.
Nach der Demontage der Dachbalken.

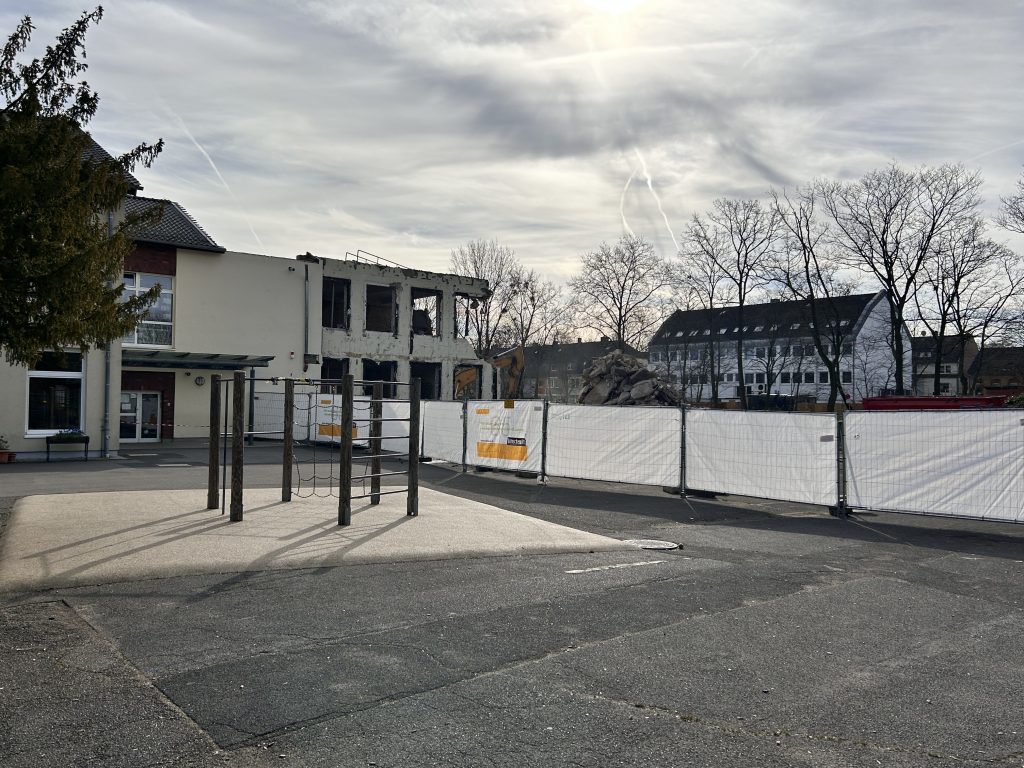

Die erste Hälfte ist niedergelegt.
Nun fehlt nur noch wenig…

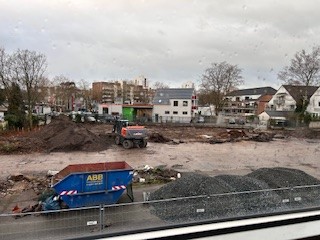

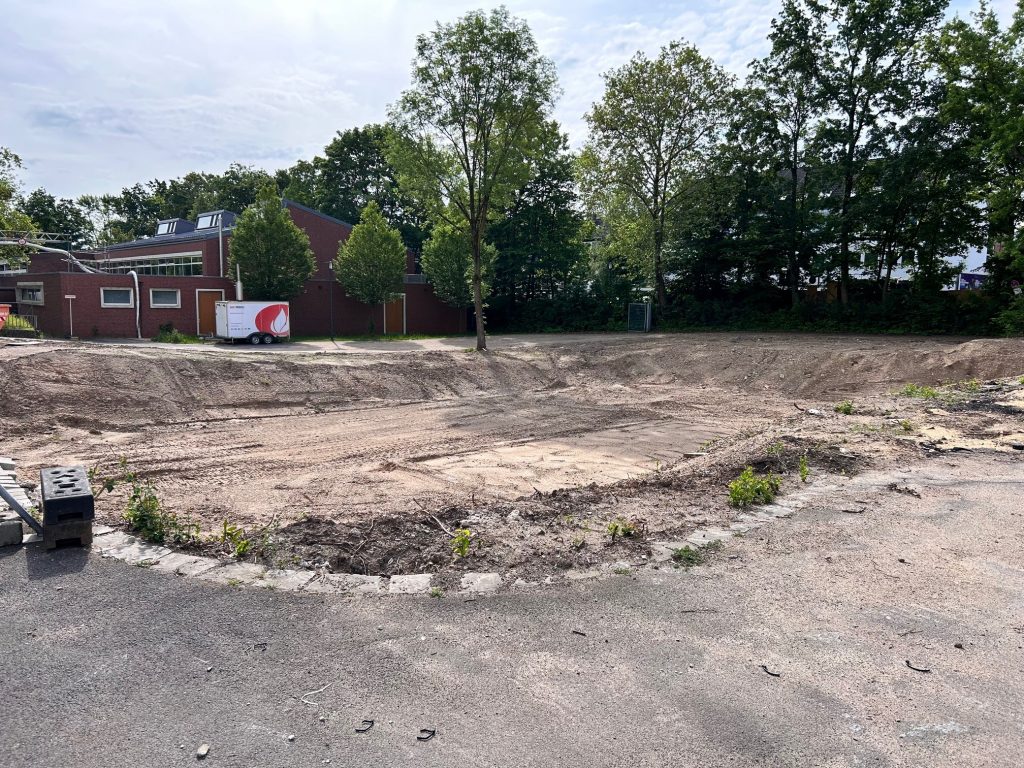

Jetzt klafft ein großes Nichts an der Stelle des Gebäudes…
… und ein großes Loch im Boden.

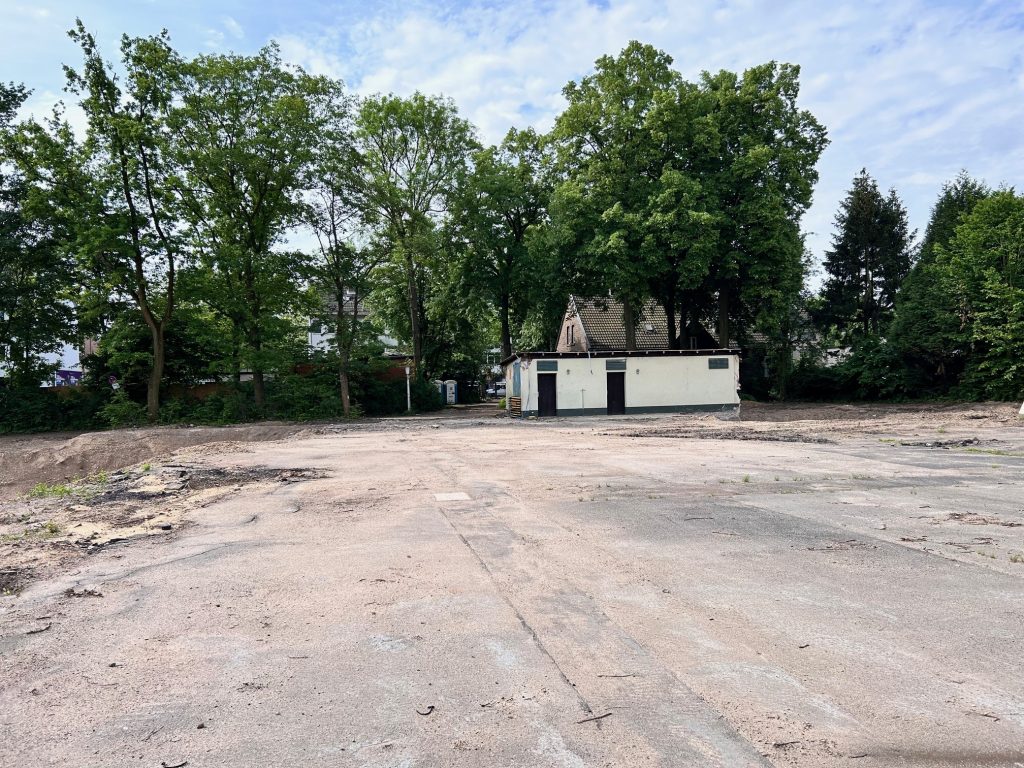

Vor den Bäumen standen der Toilettentrakt und das Hausmeisterhaus. Im Hintergrund unter den Bäumen ist das erste Schulgebäude an dieser Stelle aus den 1870er Jahren zu sehen.

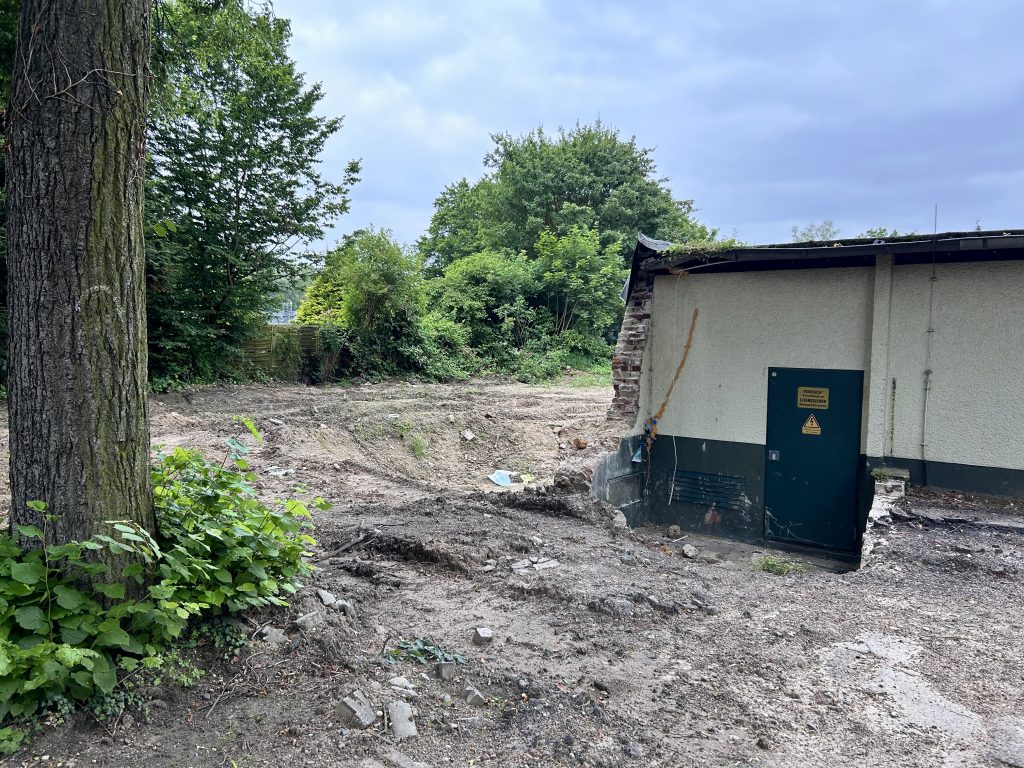

Blick auf das ehemalige Hausmeisterhaus. Das Traffohaus bleibt stehen.

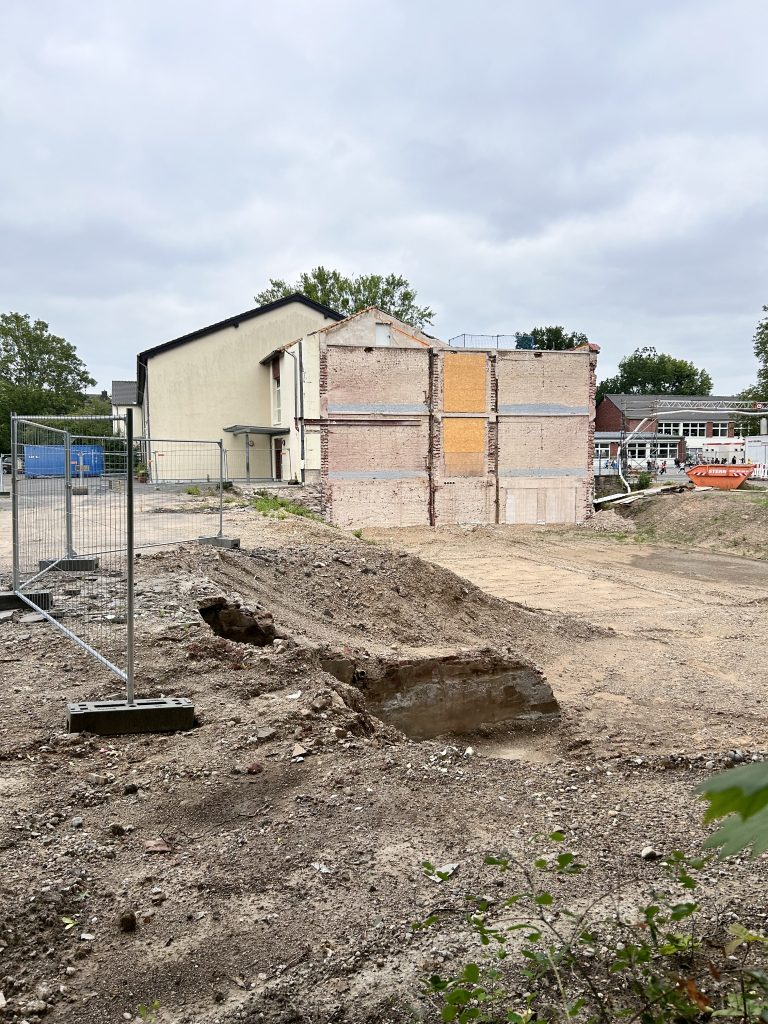

Noch nicht verkleidet. Die ehemalige Innenwand im Übergang zum Treppenhaus. In Zukunft die Außenwand.

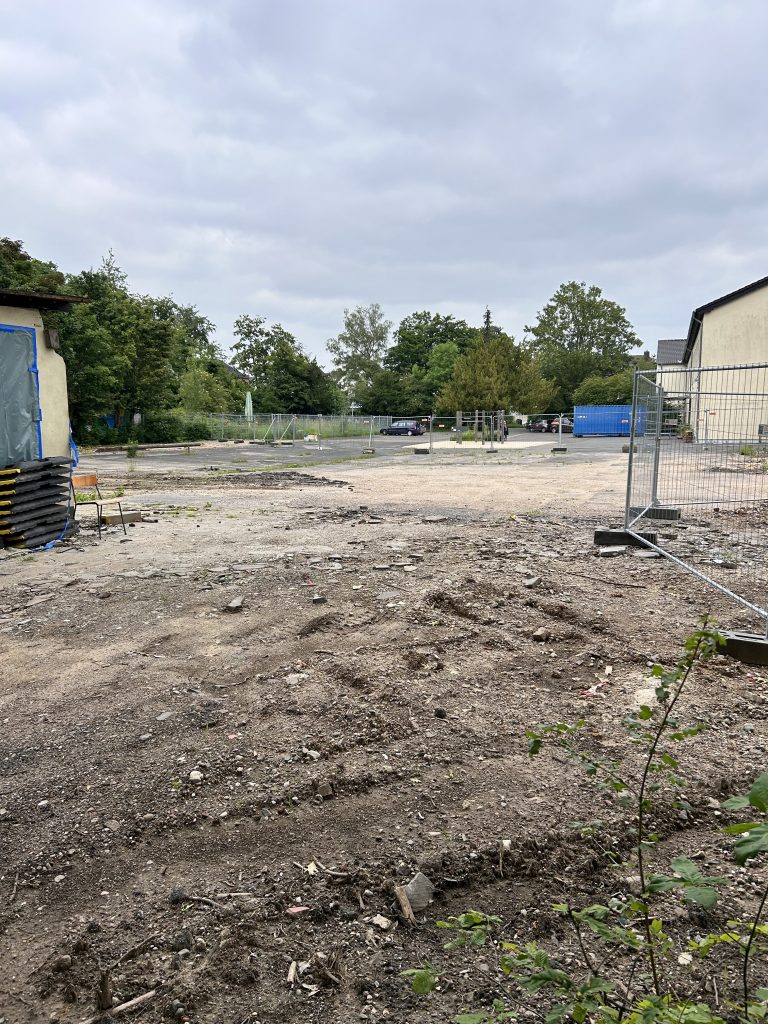

Auf diesem Hof kann man wirklich nicht mehr spielen…

April / Mai 2024: Der Einbau der neuen Heizungsanlage am neuen Standort wird vorbereitet.

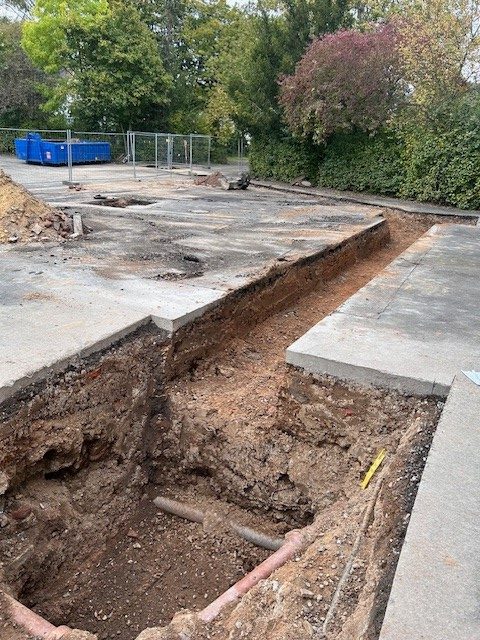

Mai / Juni 2024: Im Auftrag der Stadtentwässerungsbetriebe werden durch eine Fachfirma die bestehenden Regen- und Abwasserkanäle saniert.

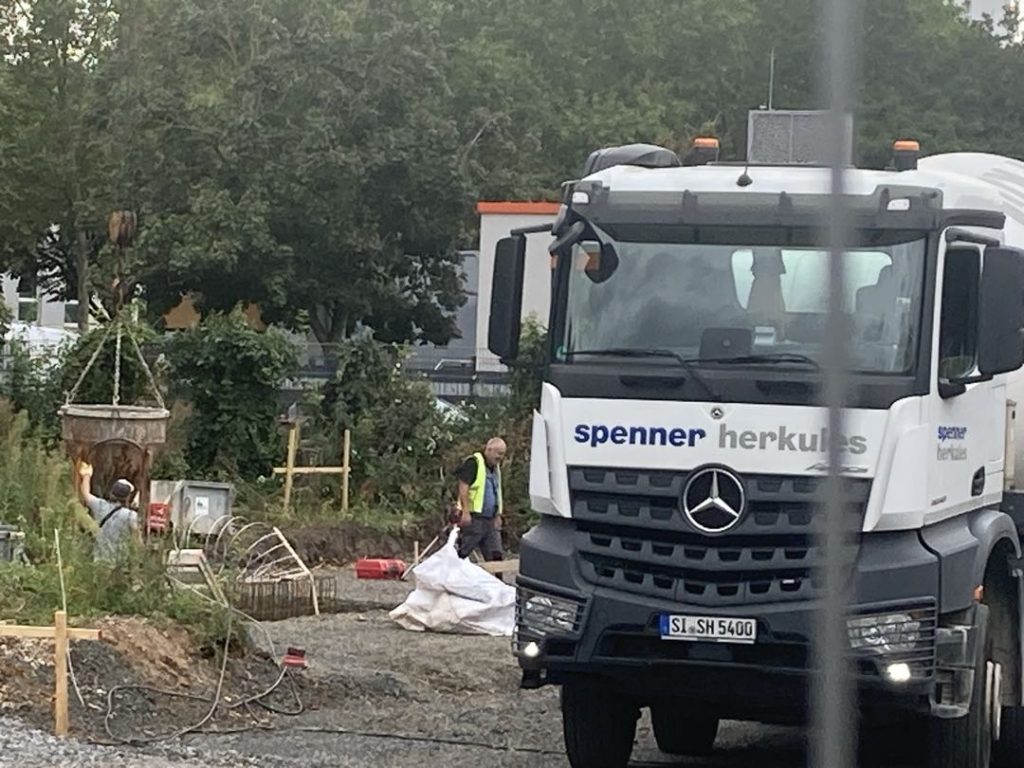

23.09.24: Heute haben die Arbeiten zur Sanierung bzw. zur Einrichtung der für das Mensagebäude notwendigen neuen Abwasserkanäle begonnen.

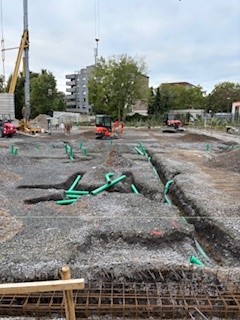

Mit dem Abtransport der Hochseecontainer, die als Interimslager dienten, ist am 24.09. nun auch das letzte größere Hindernis für die Bauarbeiten beseitigt.

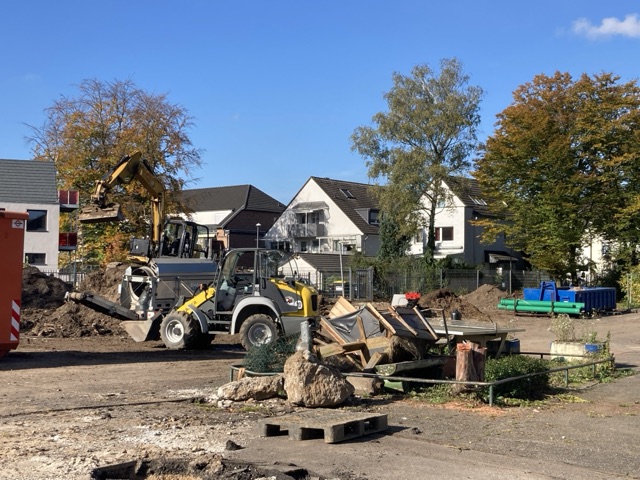

Schnell sieht es ganz anders aus. Oben und unten: 27.09.24

08.10.2024: Blick in den Untergrund

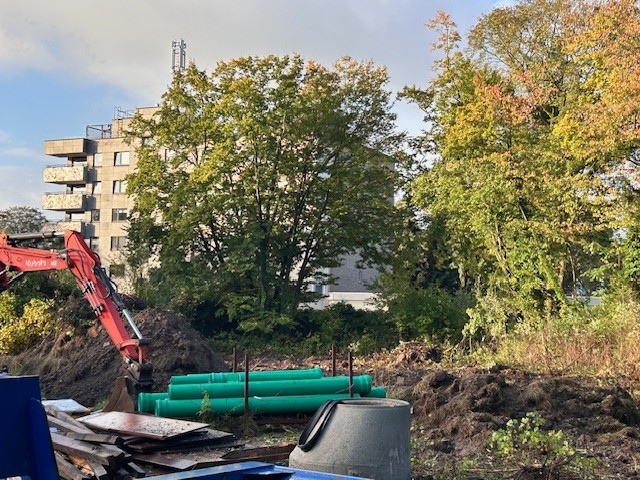

10.10.2024: Bäume und Büsche, die dem Mensagebäude im Weg stehen, werden gerodet.

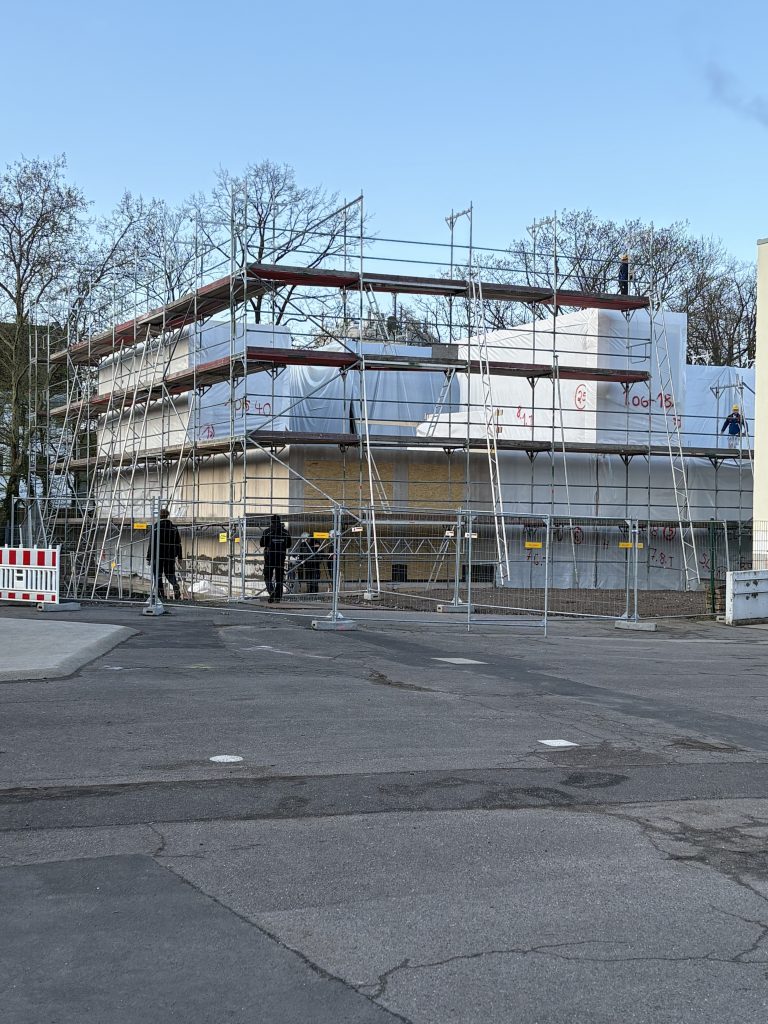

14.10.2024: Die Arbeiten am Traffohaus führen in den Ferien zur Abschaltung des Stroms. Kreativität ist da gefragt.

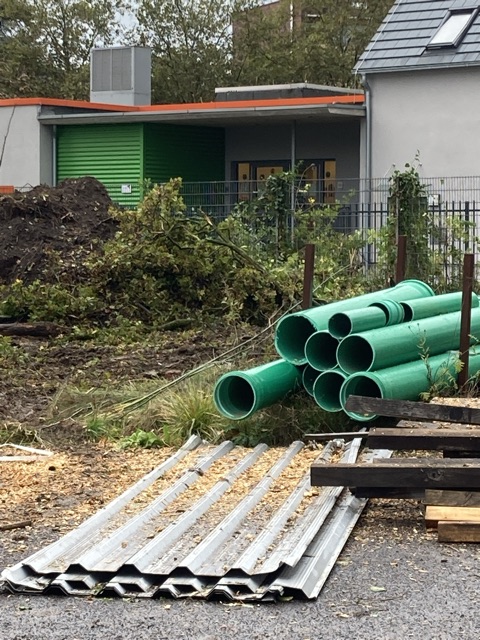

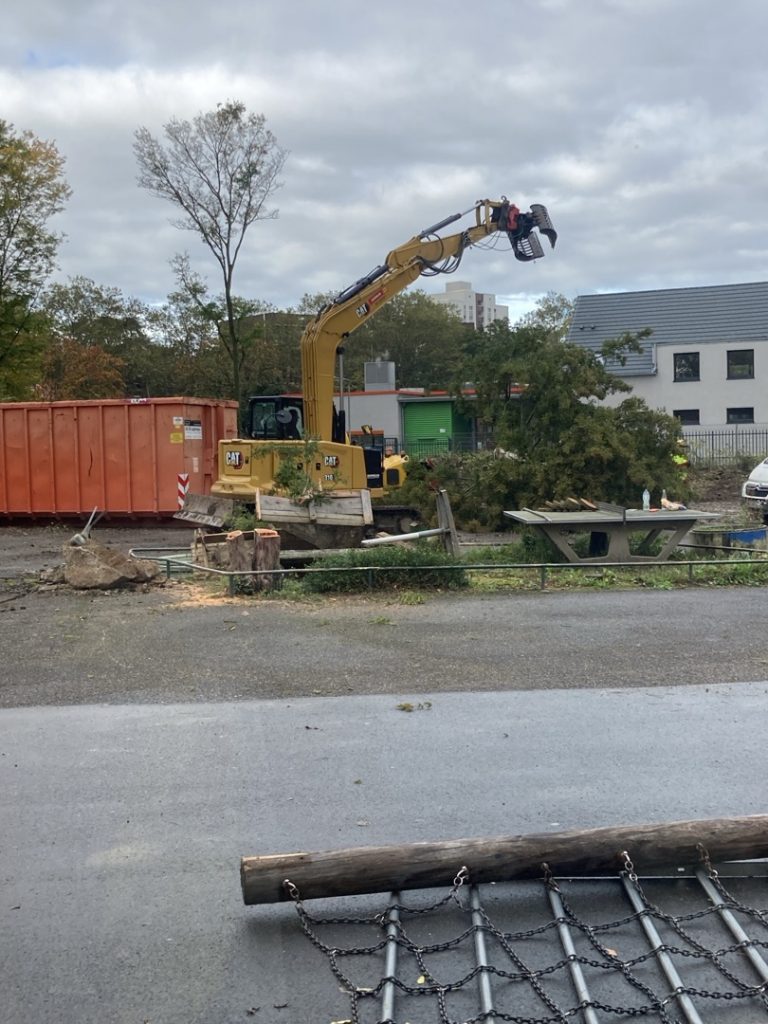

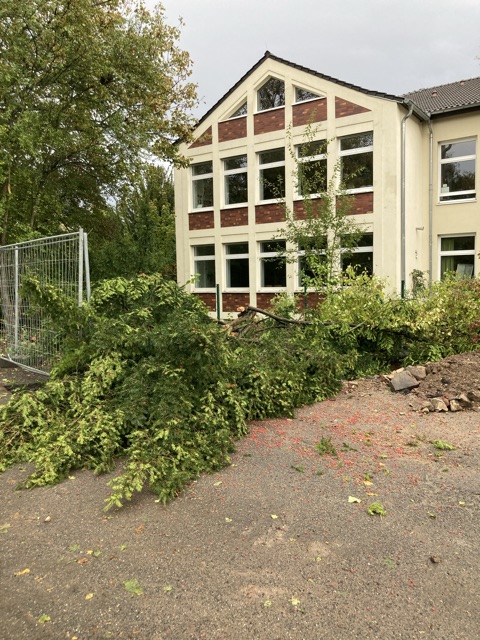

14.10.2024: Die Rodung der Büsche und Bäume geht mit großen Schritten voran.

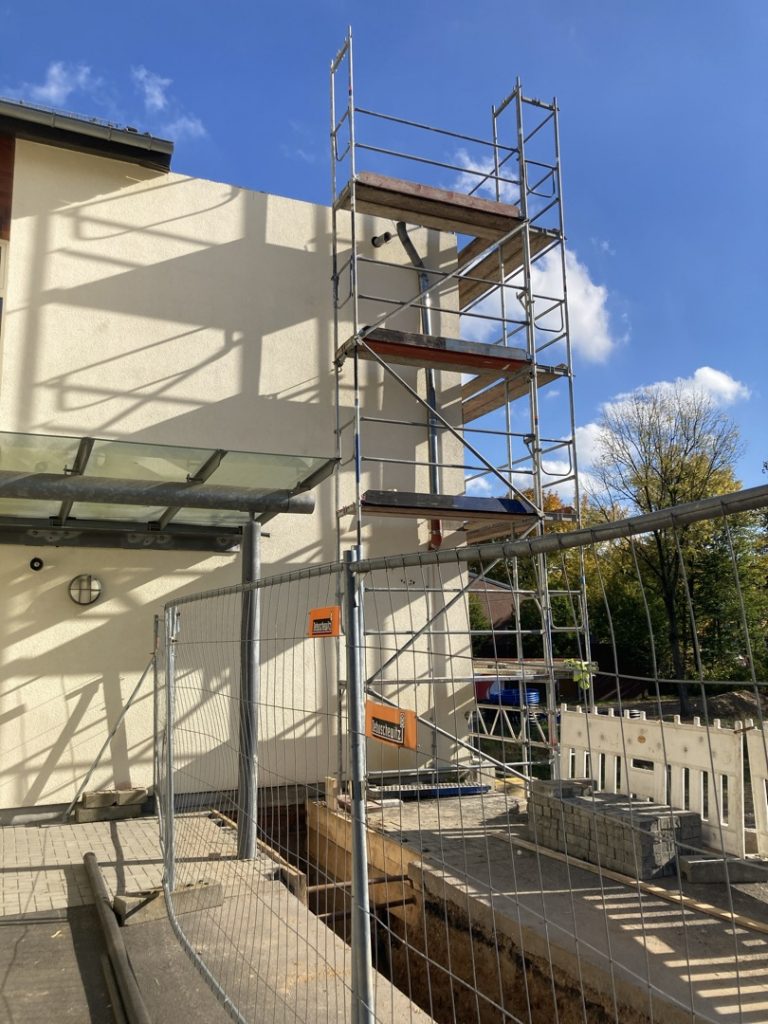

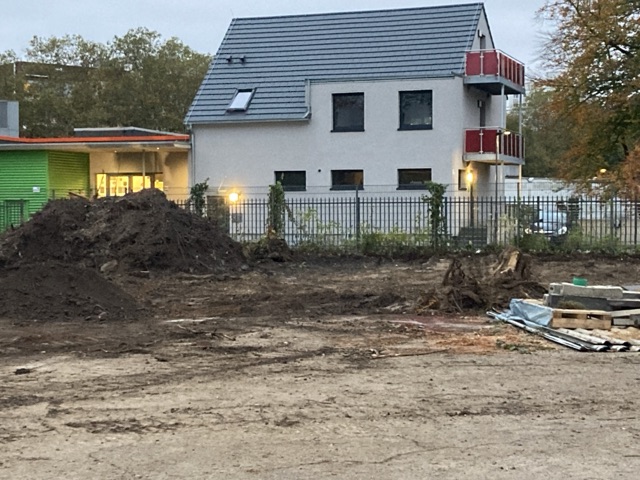

Oben wird weiter Platz für das Mensagebäude geschaffen, unten müssen die Pflanzen für die neue Feuerwehrzufahrt zum Schulgelände weichen.

Während der Herbstferien gab es noch weitere große Veränderungen auf dem Gelände:

19.11.24: Auch wenn es noch nicht so aussieht: Die Arbeiten für die Neuanlage der Abwasserkanäle geht dem Ende zu…

Vorbereitungen für die nächsten Schritte: Die Aufhebung des Schulhofbelags und die Anlieferung der Module für die Mensa. Hier die Anlieferung der Container für das „Baustellenbüro“:

Kanalarbeiten beendet, Vorbereitungen zur Gründung des Fundaments der Mensa.

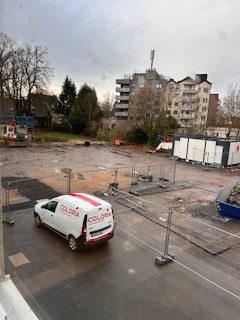

Zustand am 06.12.2024

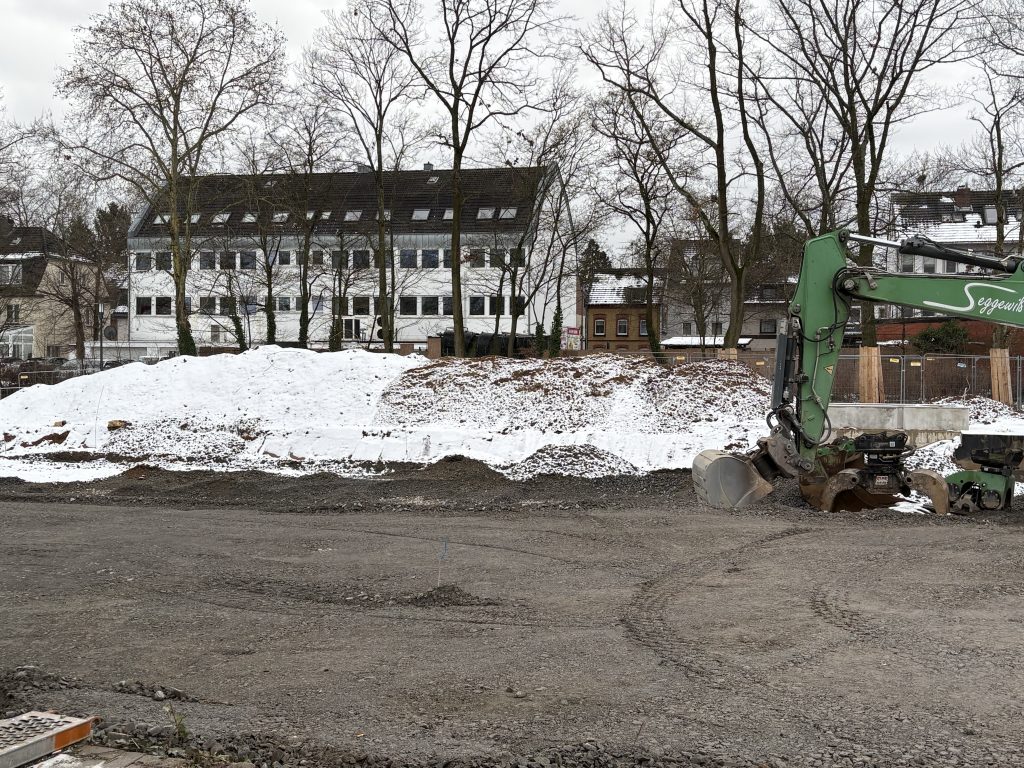

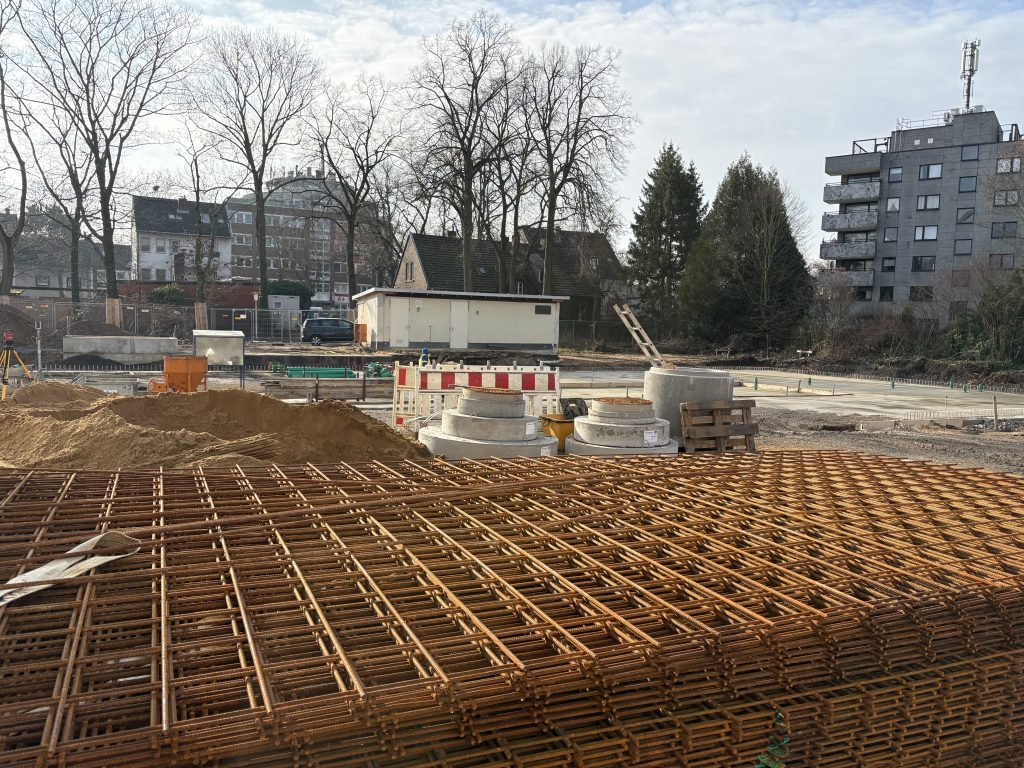

Viel Erde wurde danach bewegt… Nur ein Teil des Hofes: da wollte sich nicht viel bewegen, denn da fand sich ein Bunker, dessen Existenz in Vergessenheit geraten war. Hier eine Aufnahme vom 28.01.25:

Es hat sich wirklich viel verändert:

13.02.25 – Dem Bunker geht es mit schwerem Gerät an den Kragen.
Es ist ganz schön laut… 🙉

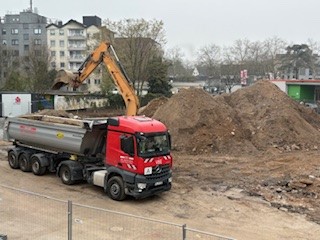

Bunker entfernt, Bodenproben unauffällig, einige Kubikmeter Sand verlassen unser Gelände ab jetzt. (25.03.25)

Nach der Kampfmittelsondierung (Weltkriegsbomben) wurde die Grube mit Kies aufgefüllt und verdichtet. Mit der Fertigstellung kommen wir der Lieferung der ersten Mensaelemente immer näher. (25.8.)

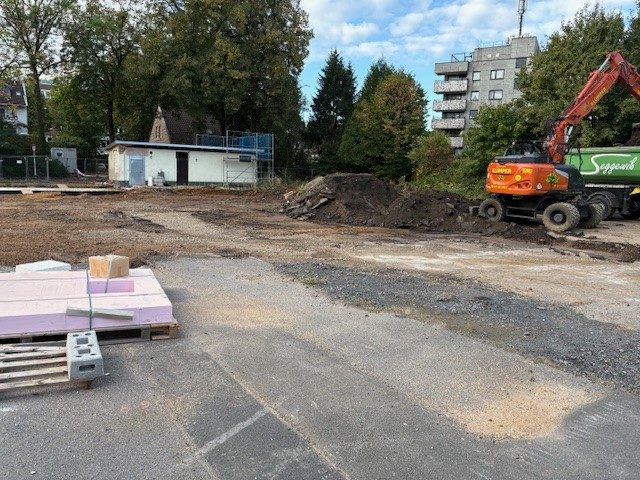

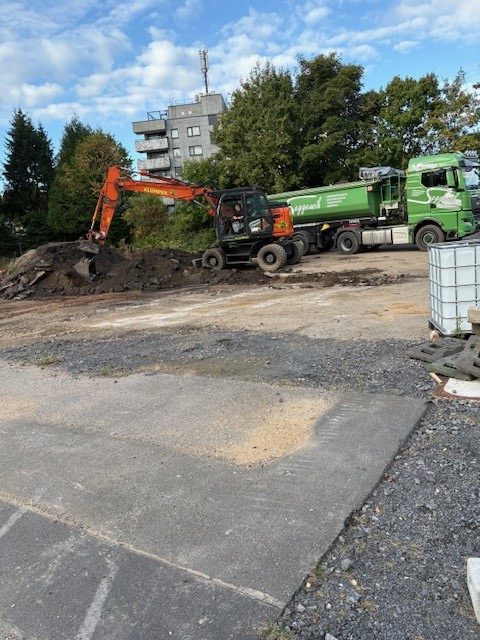

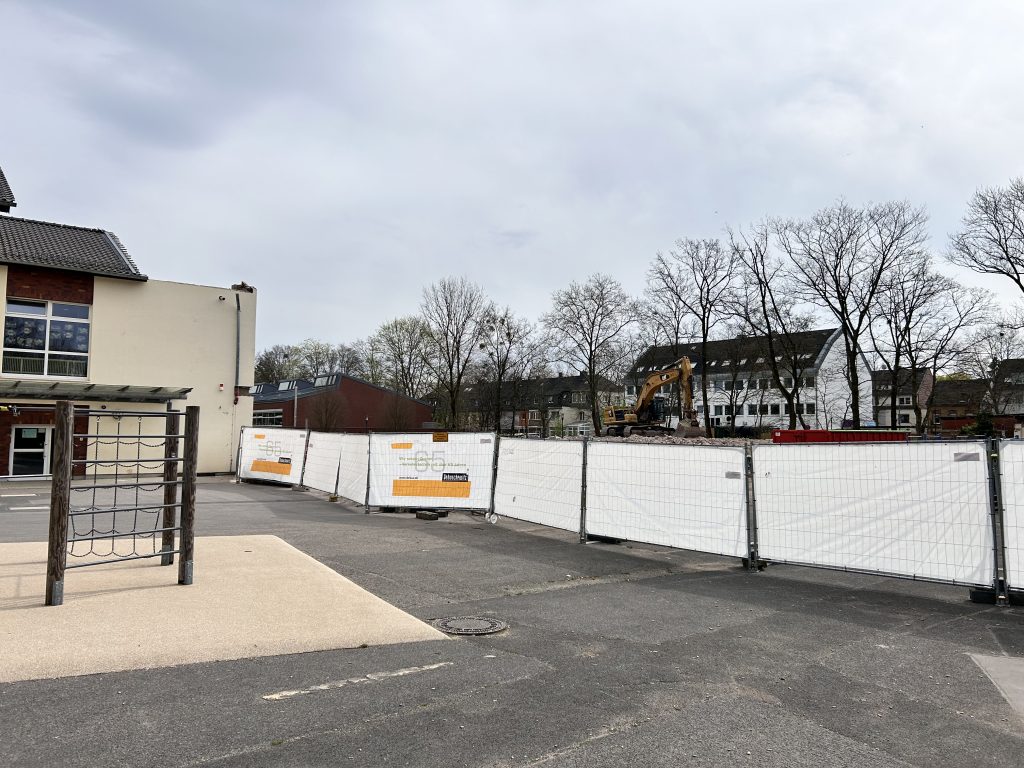

02.09.2025: Endlich haben auch die Arbeiten am Klassenhaus mit der Aufhebung des Asphalts und dem Ausbaggern der Baugrube begonnen!

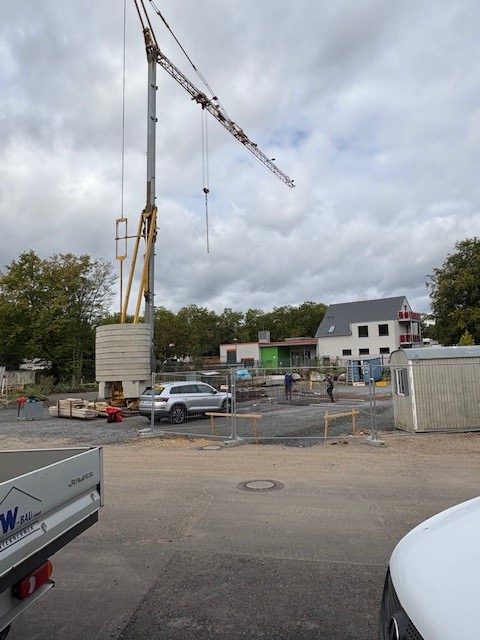

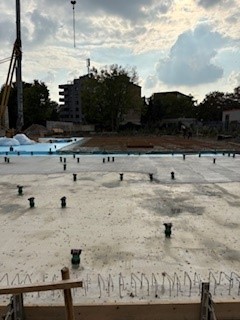

03.09.2025: Wie aus dem Nichts aufgetaucht – ein Baukran. Sichtbares Zeichen, dass die finalen Vorbereitungen zur Lieferung der Mensamodule begonnen haben. Ende September / Anfang Oktober sollen sie kommen. Ab dann dauert es etwa 12 Monate bis wir einziehen können. (Wir freuen uns jetzt schon!)

04.09.25: Und heute… irgendwas mit Beton. 🙂

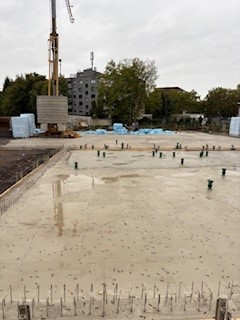

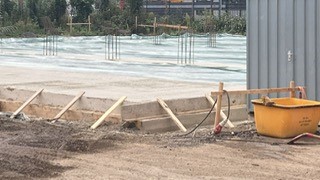

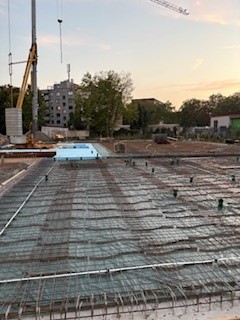

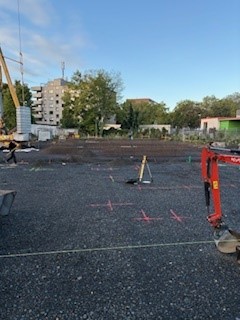

Vorarbeiten zum Gießen der Bodenplatte (12.09.25):

18.09.25:

Immer wieder kleine, aber sichbare Veränderungen. (25.09.-23.10.25):

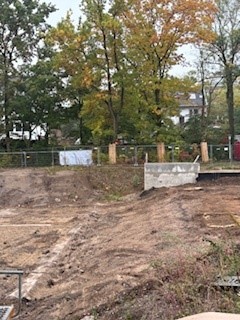

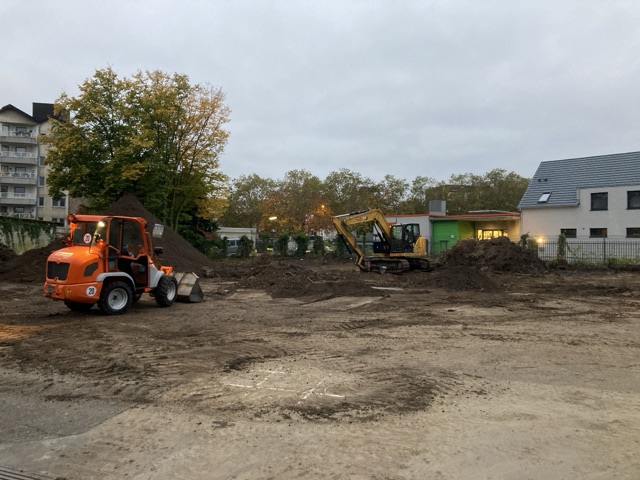

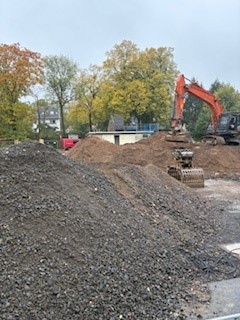

Auch auf dem Teil, auf dem das Klassenhaus entsteht, wird viel Erde bewegt (07.10.25):

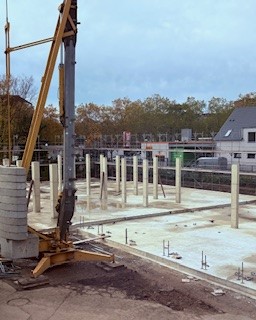

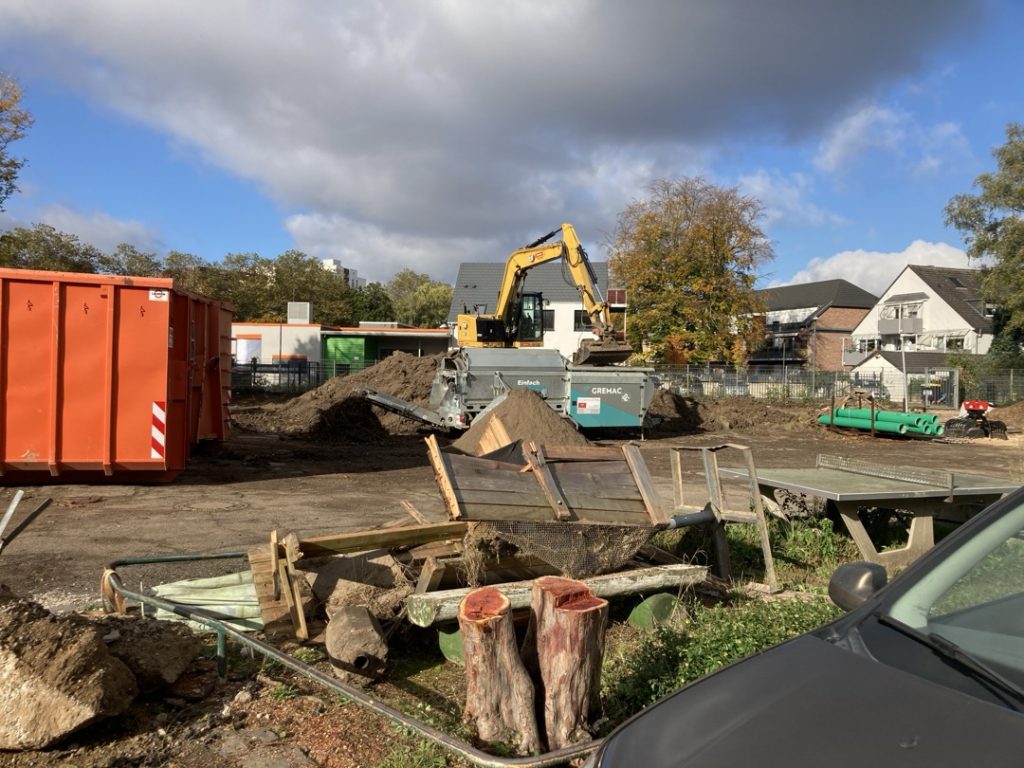

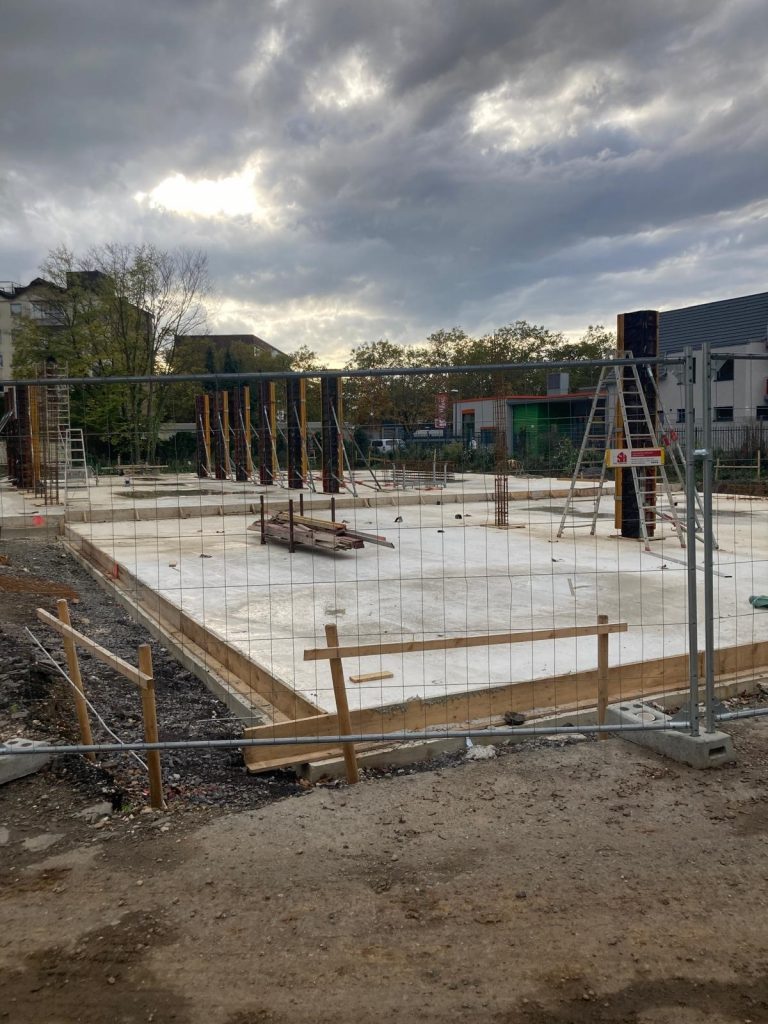

Nach den Herbstferien schon ein ganz anderes Bild beim Mensabau: Bodenplatten gegossen, Betonstützen ebenfalls (31.10.25):

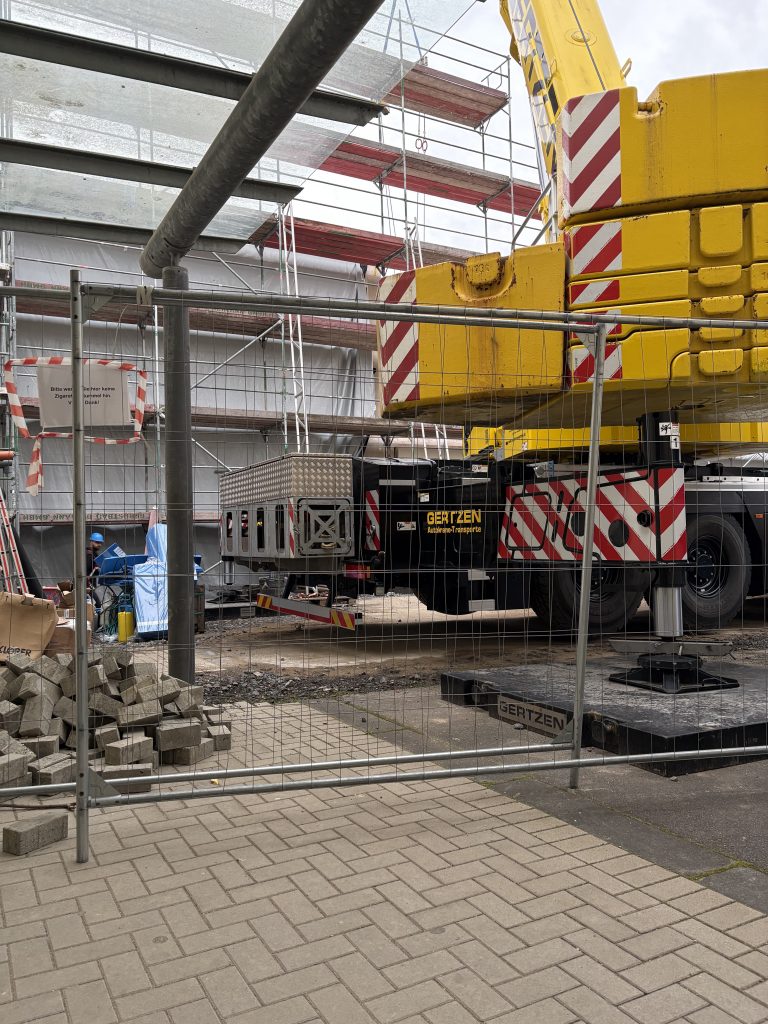

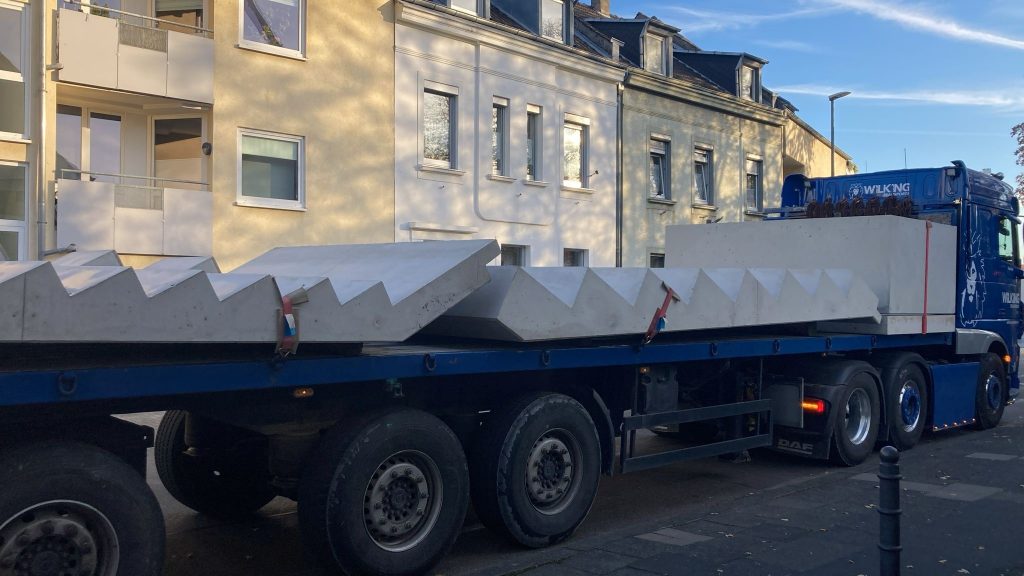

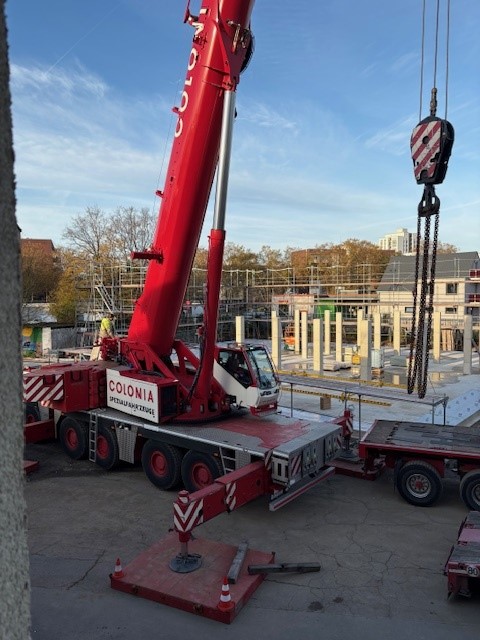

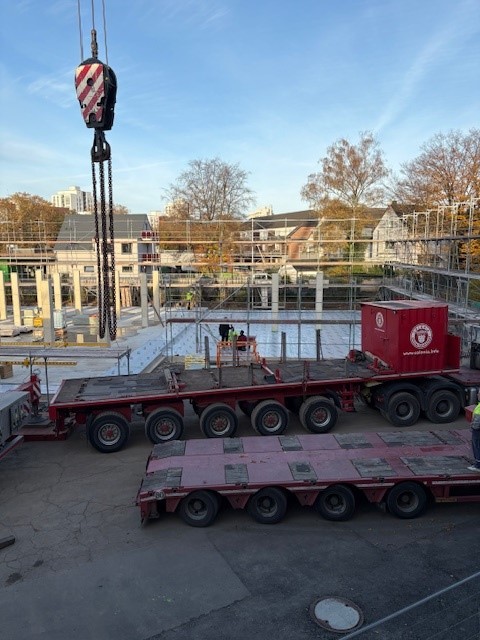

06.11.25: Jetzt wird es langsam ernst (und auch aufregend!). Die Zehnthofstraße ist von der Frankfurter Str. bis ein paar Hausnummern hinter uns mit Halteverbotsschildern bestückt. Es laufen die letzten Arbeiten vor der Anlieferung des ersten Moduls. Ein imposanter Kran ist schon mal da.

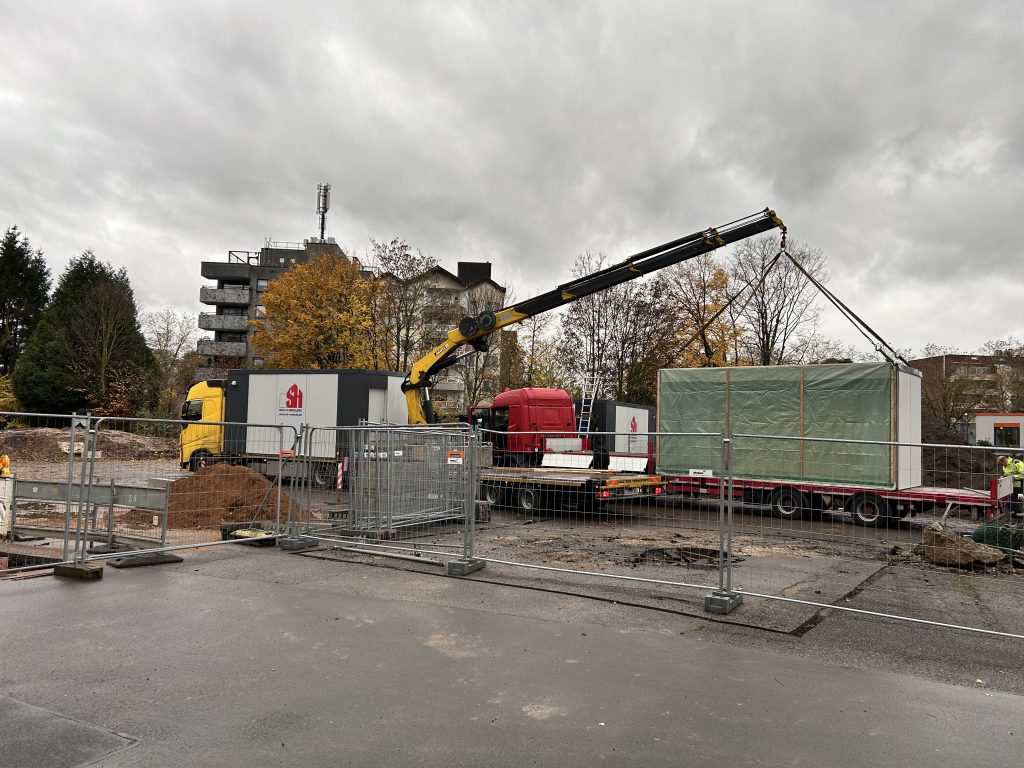

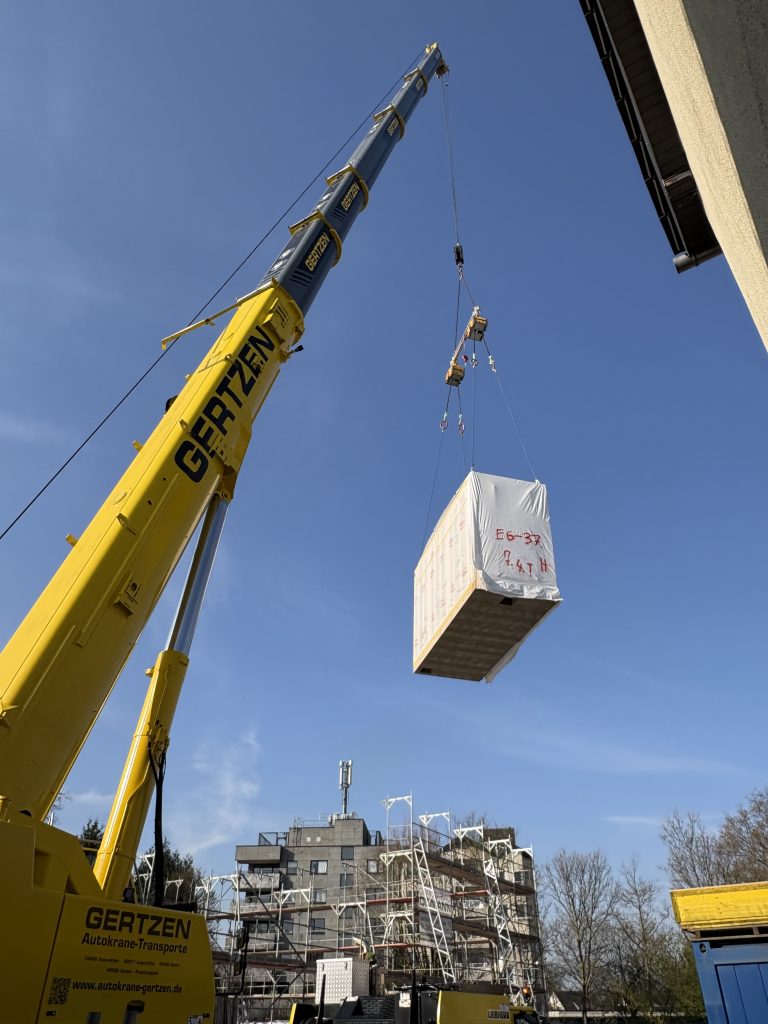

Warum es notwendig war, ein absolutes Halteverbot auf der Zehnthofstraße einzurichten, kann man auf den beiden folgenden Bildern erahnen…

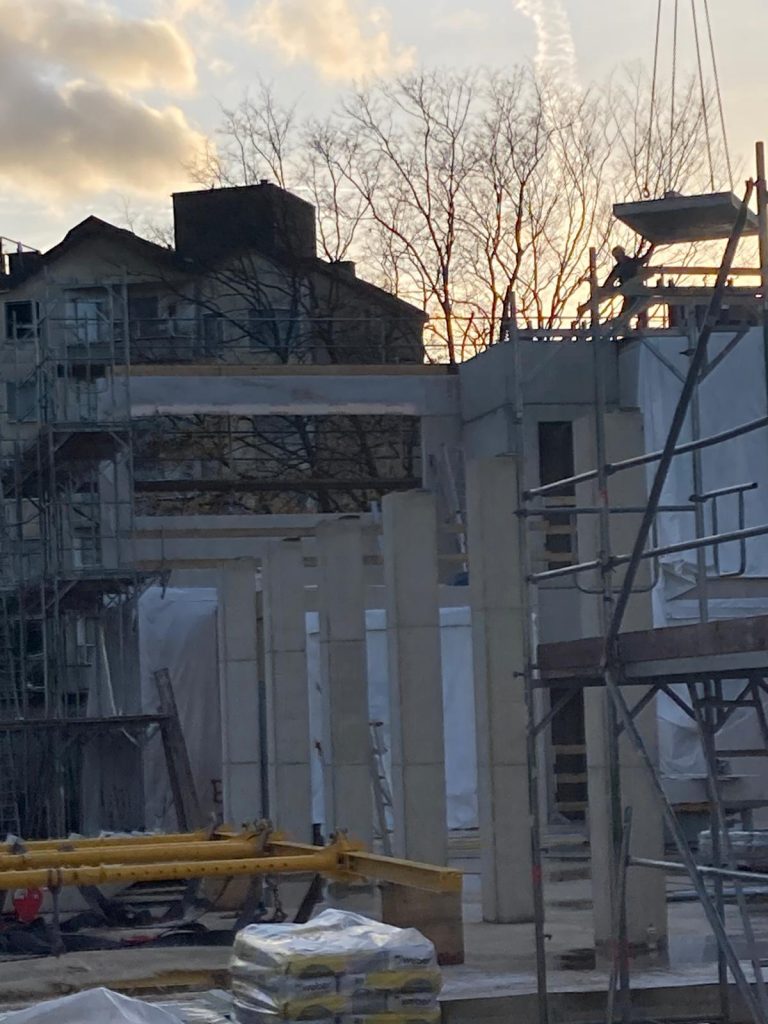

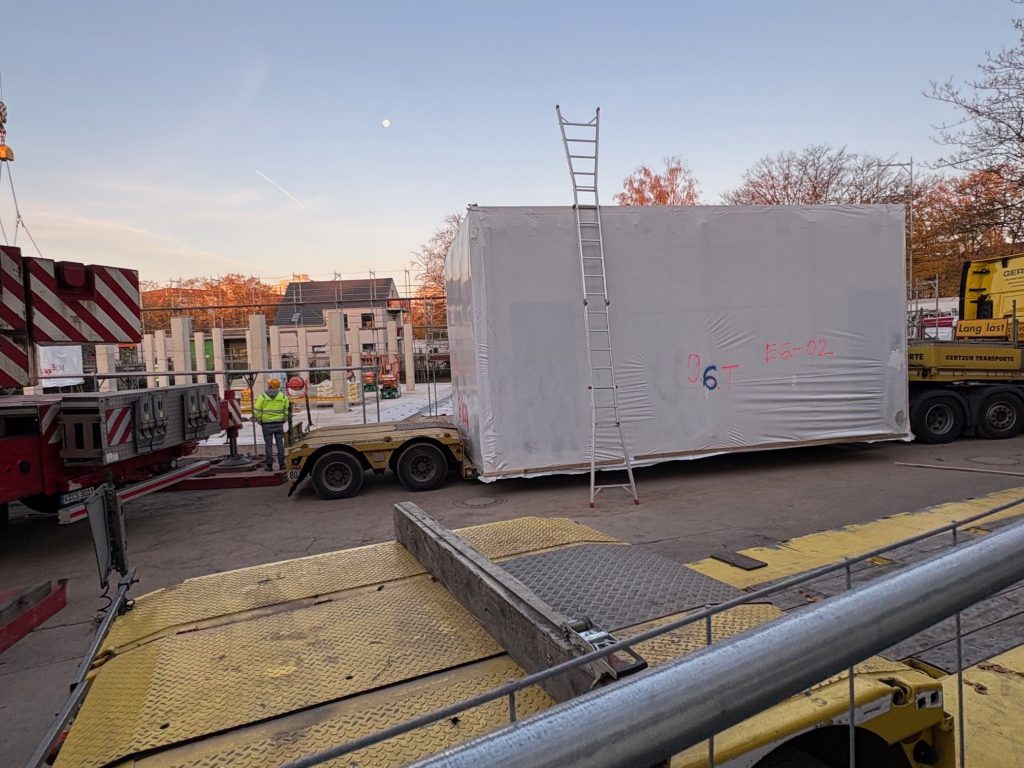

Oben: das erste Modul steht auf seinem Platz.

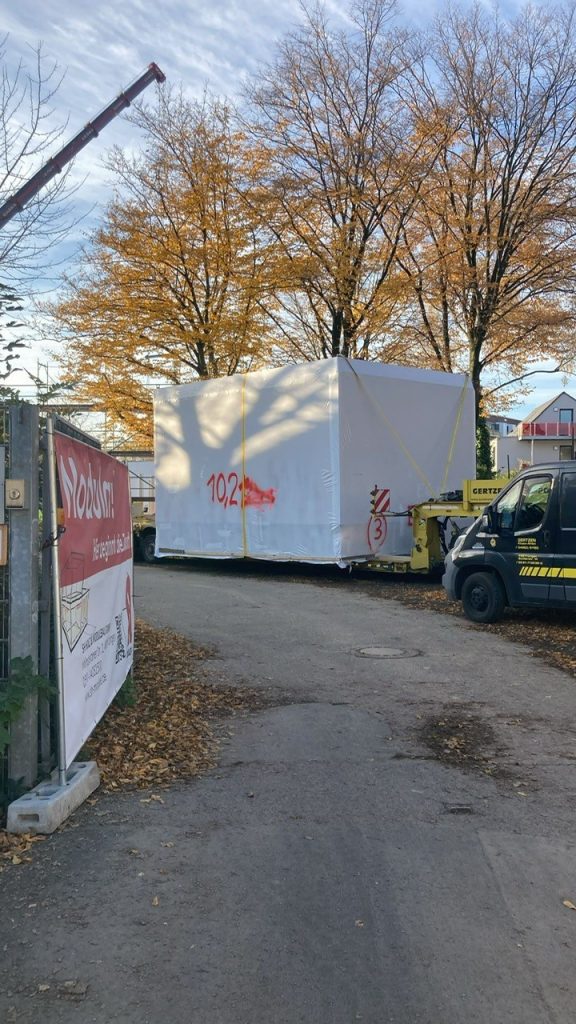

Unten: das nächste wartet schon auf seine Umsetzung.

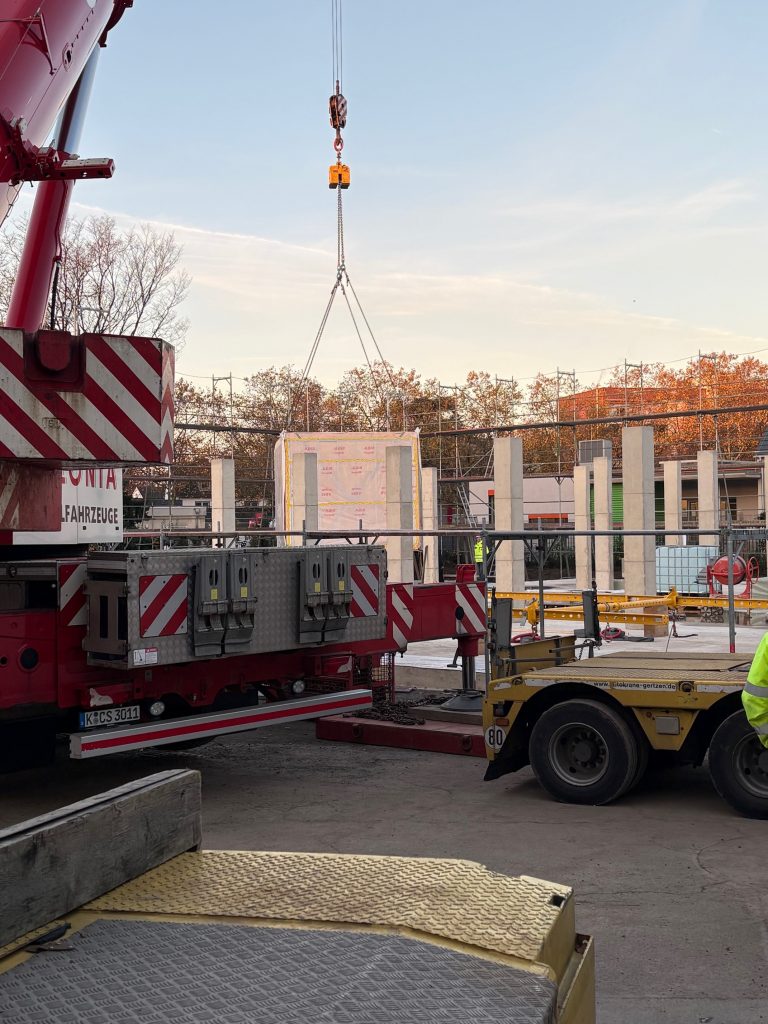

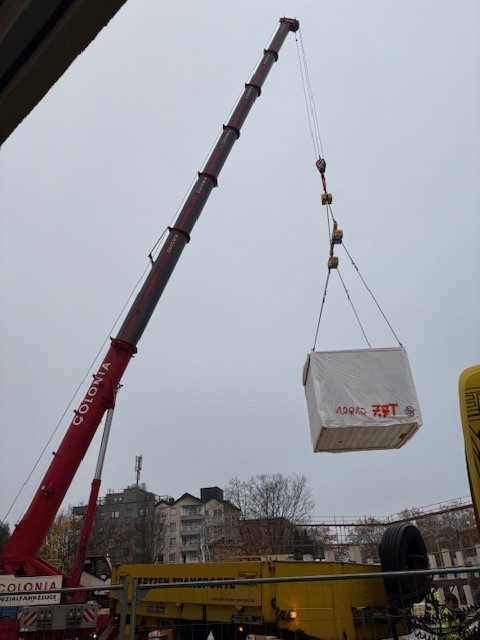

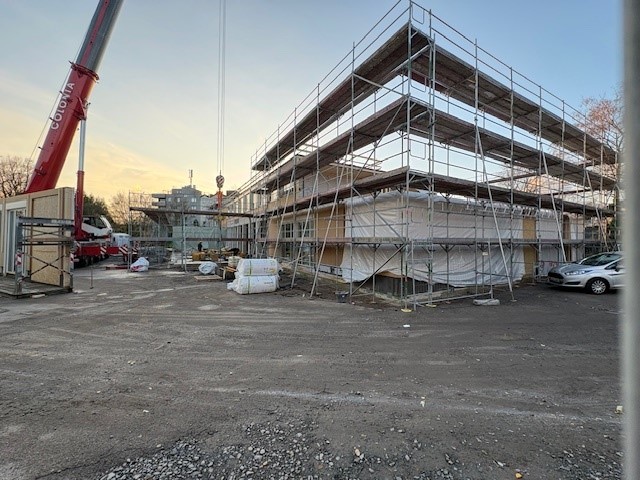

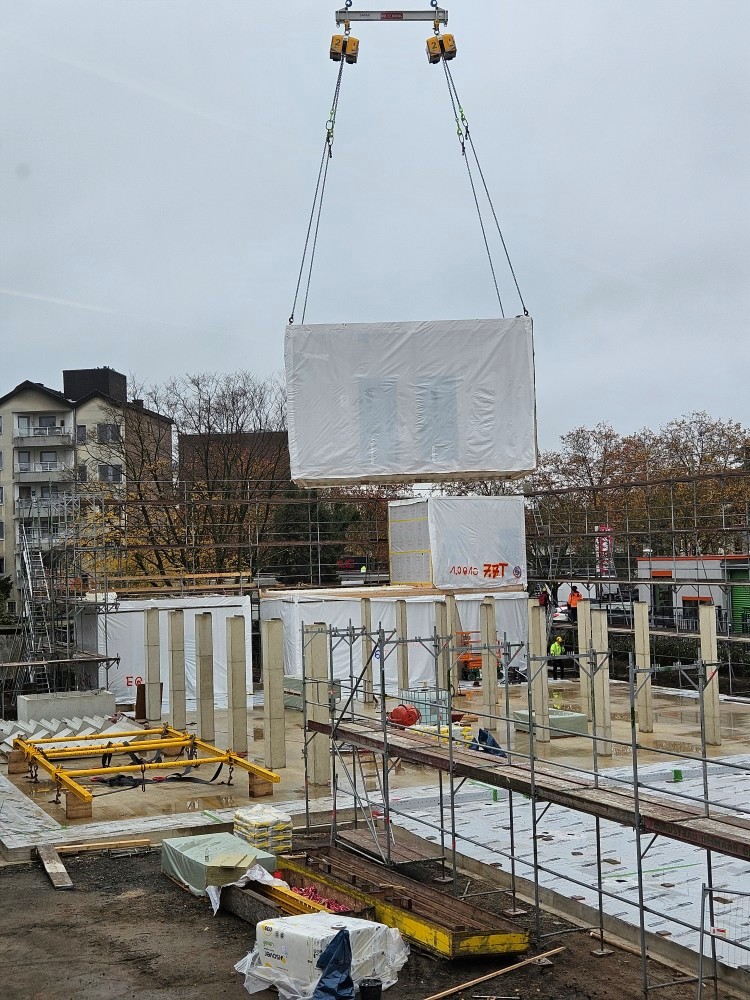

10.11.25: Es geht weiter!

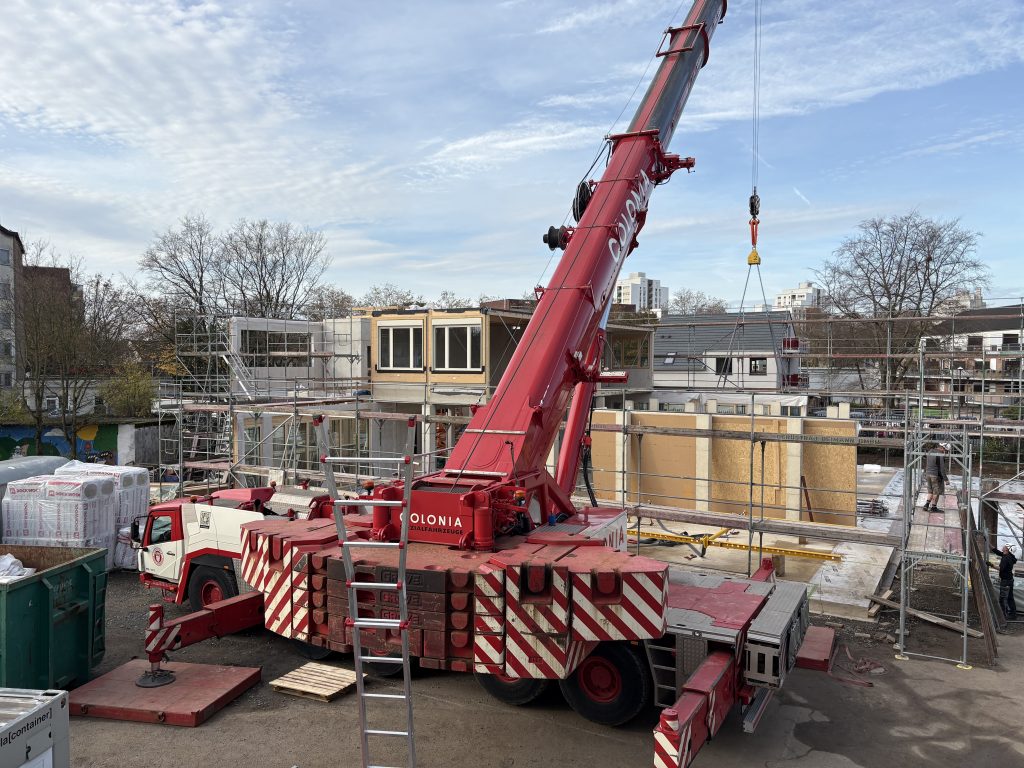

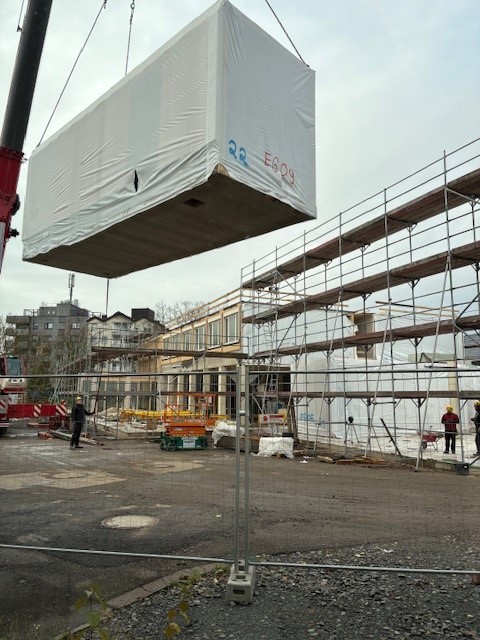

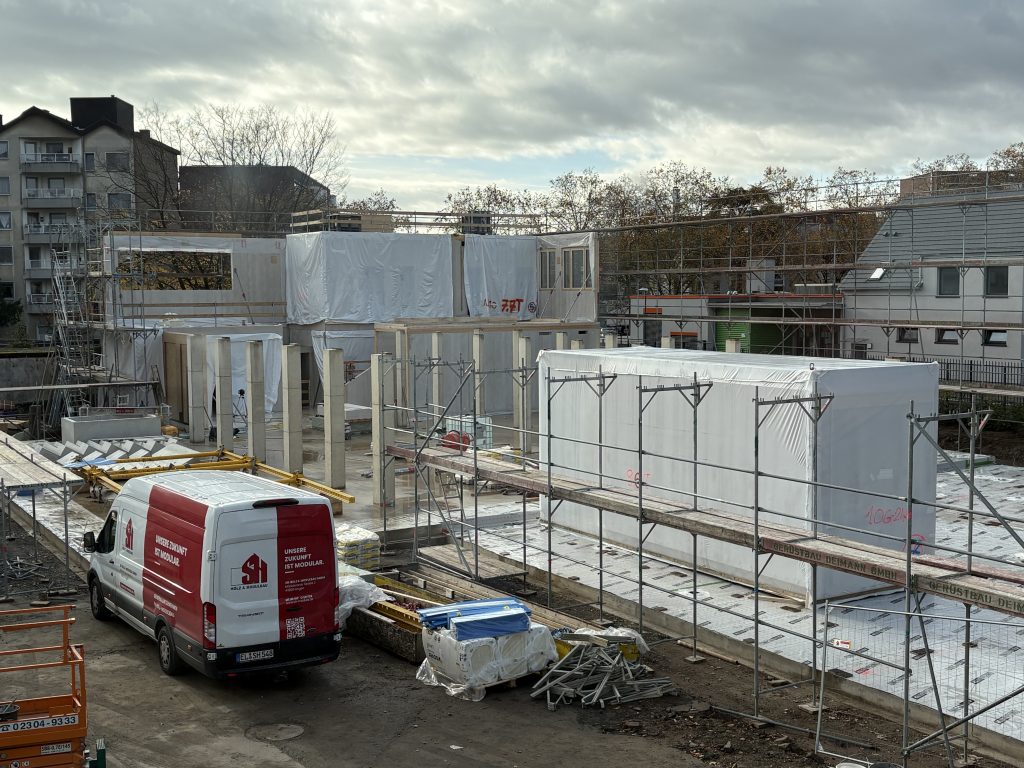

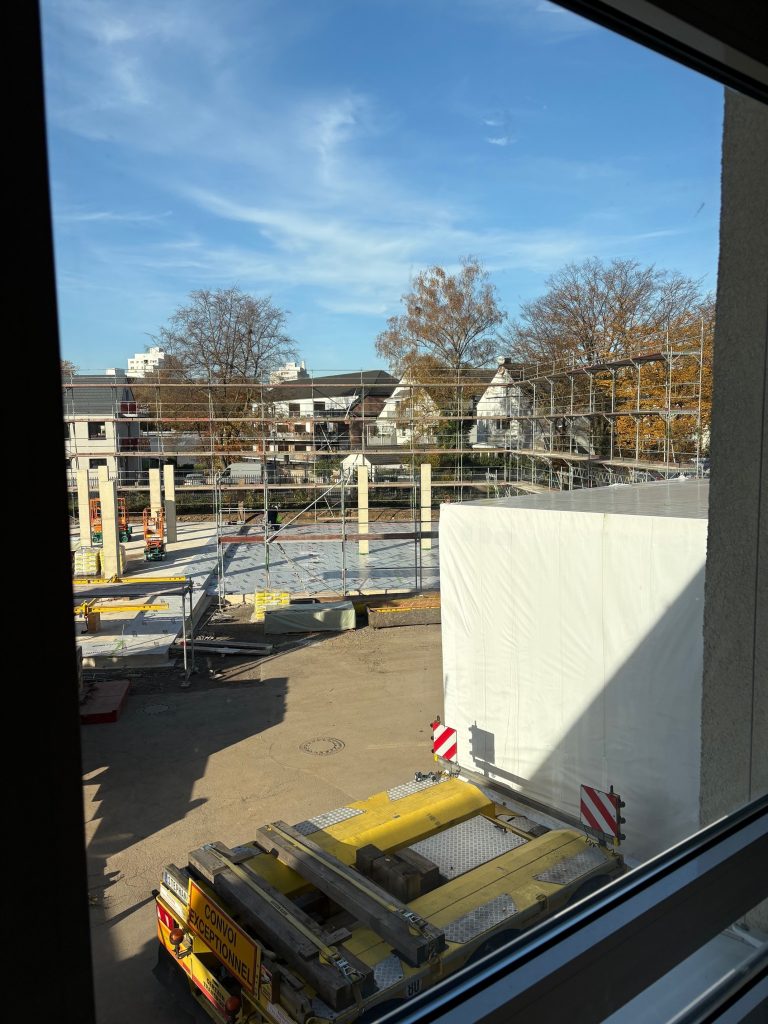

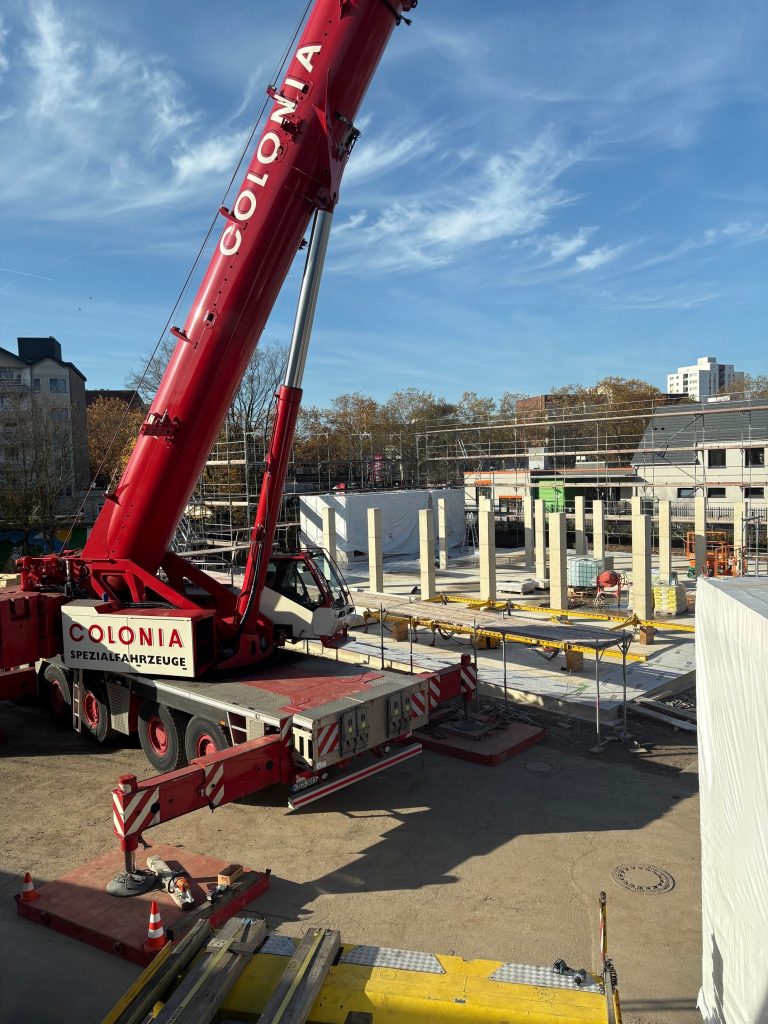

11.11.25 – Immer mehr Einzelheiten werden erkennbar:

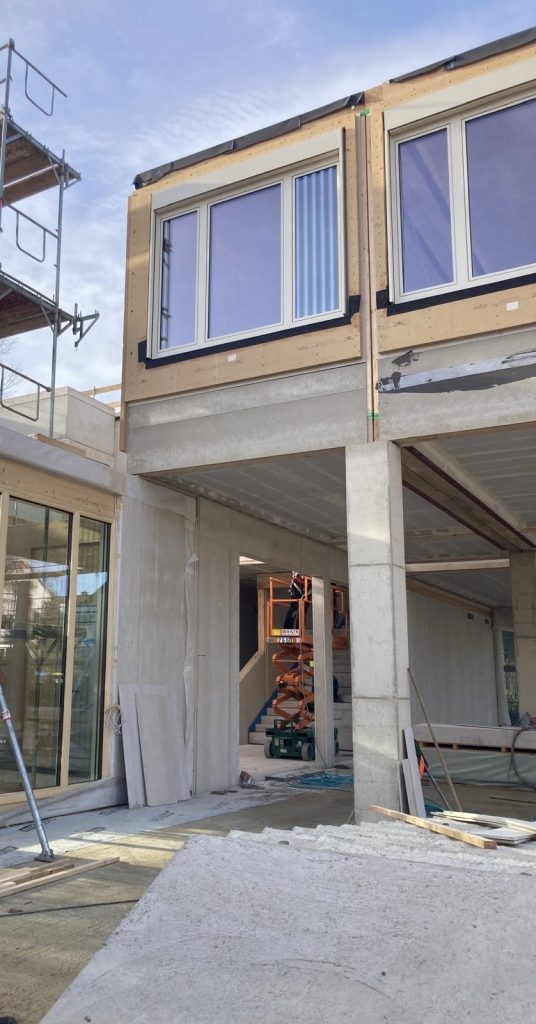

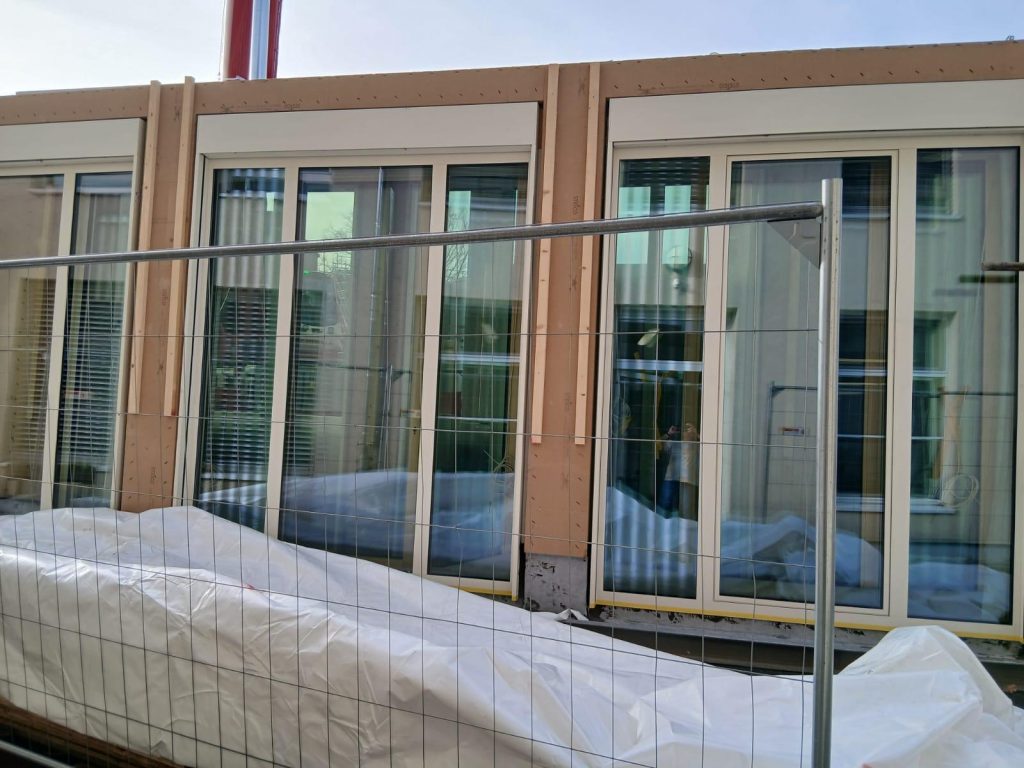

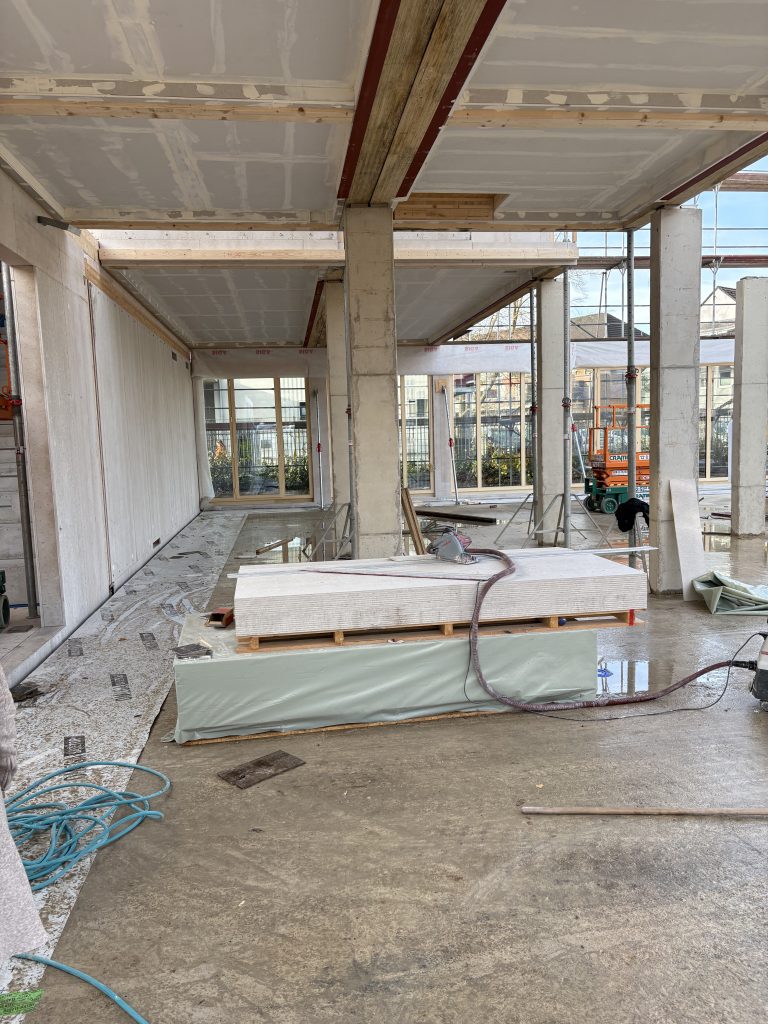

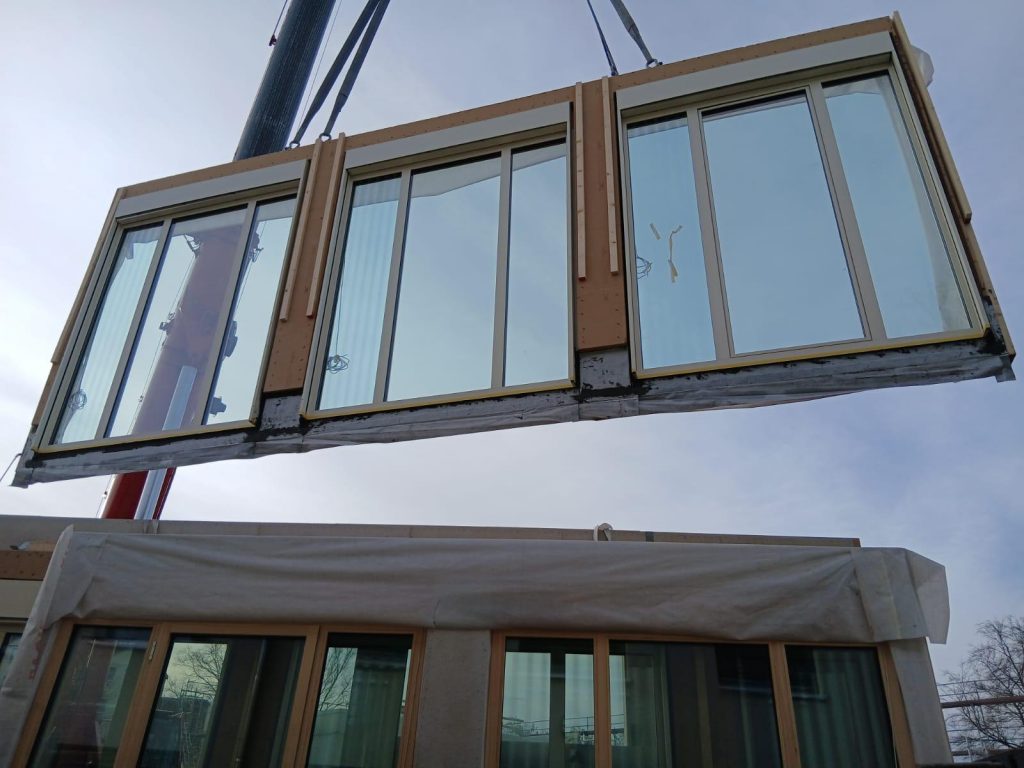

Ein Teil der Fensterfront einer der Essensräume (12.11.25):

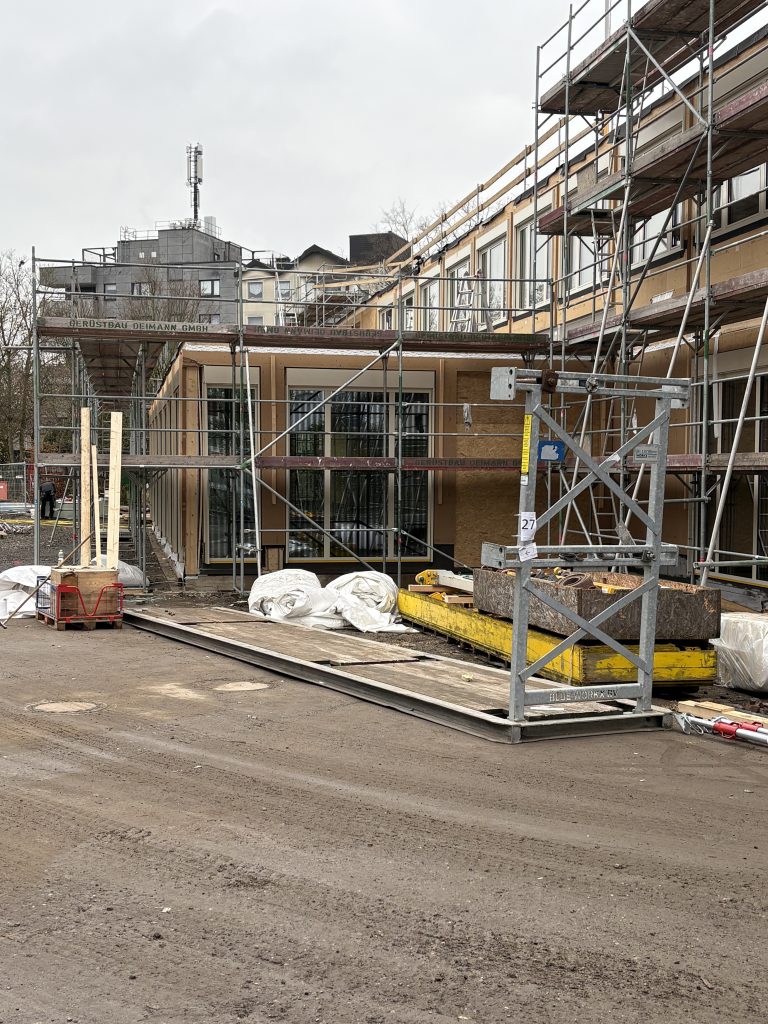

Am 13.11.25 von Außen….

Und von Innen: Hier Blick aus dem zukünftigen Speiseraum der Gemeinschaftsgrundschule in unseren Raum.

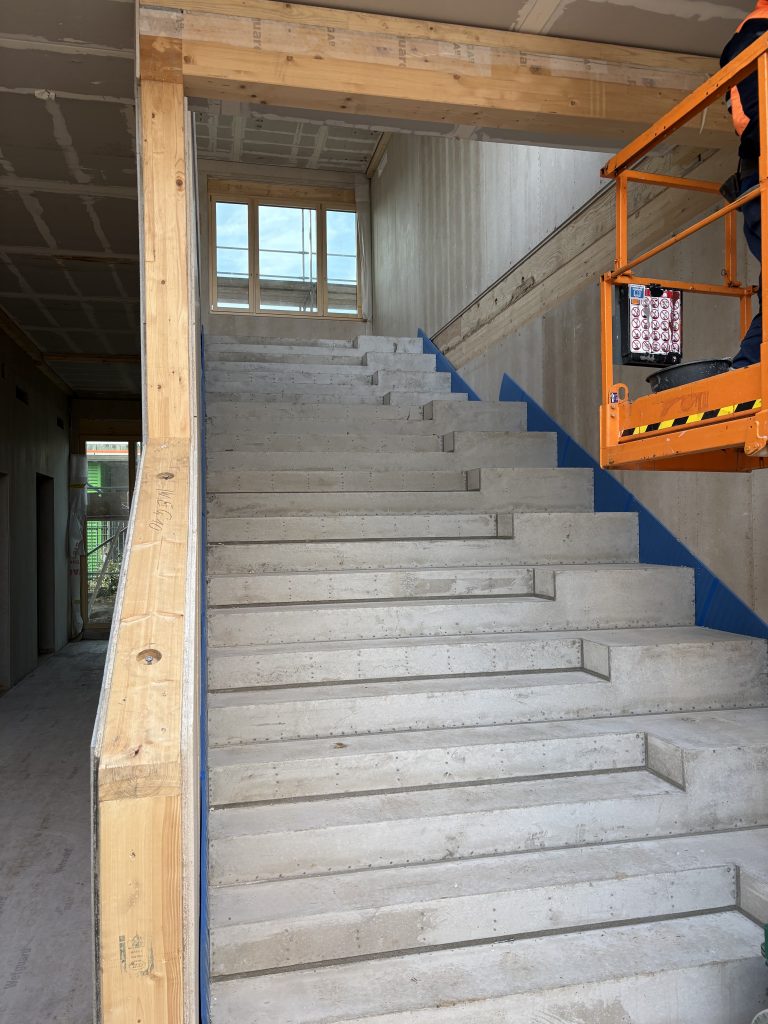

Die Sitztreppe in hoch zu den OGS-Gruppenräumen.

Blick aus dem vorderen Speiseraum Richtung Eingangsbereich und Treppe. Oben ein Element eines zukünftigen Gruppenraums.

Jeden Tag wird es etwas mehr…

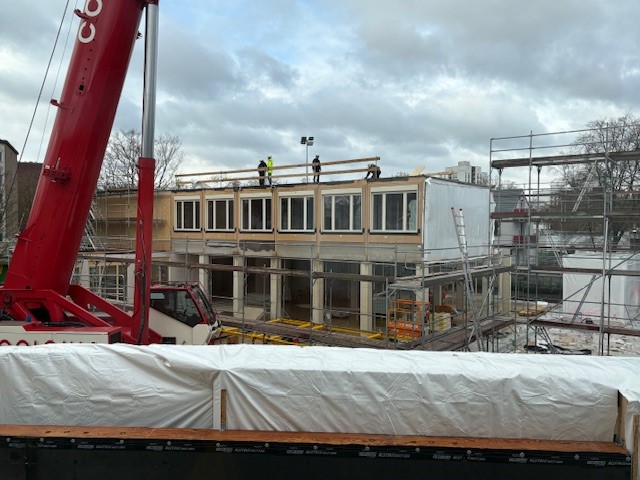

17.11.25

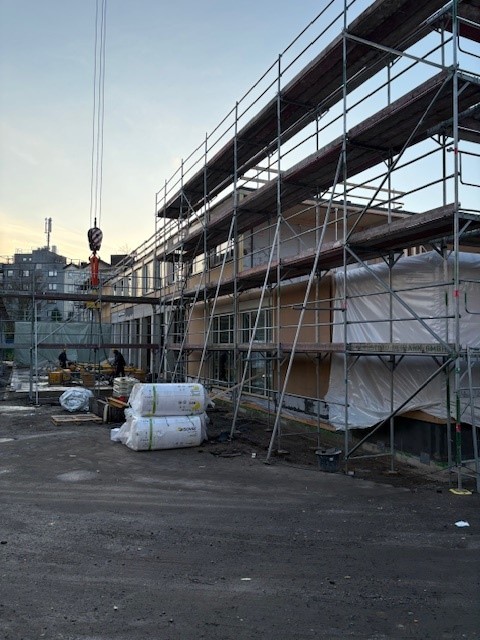

18.11.2025

20.11.2025

26.11.25: Alle Module des Mensabaus sind gesetzt. Als letztes der Vorbau, der später der Mensaraum unserer Nachbarn, der James-Krüss-Grundschule, wird.

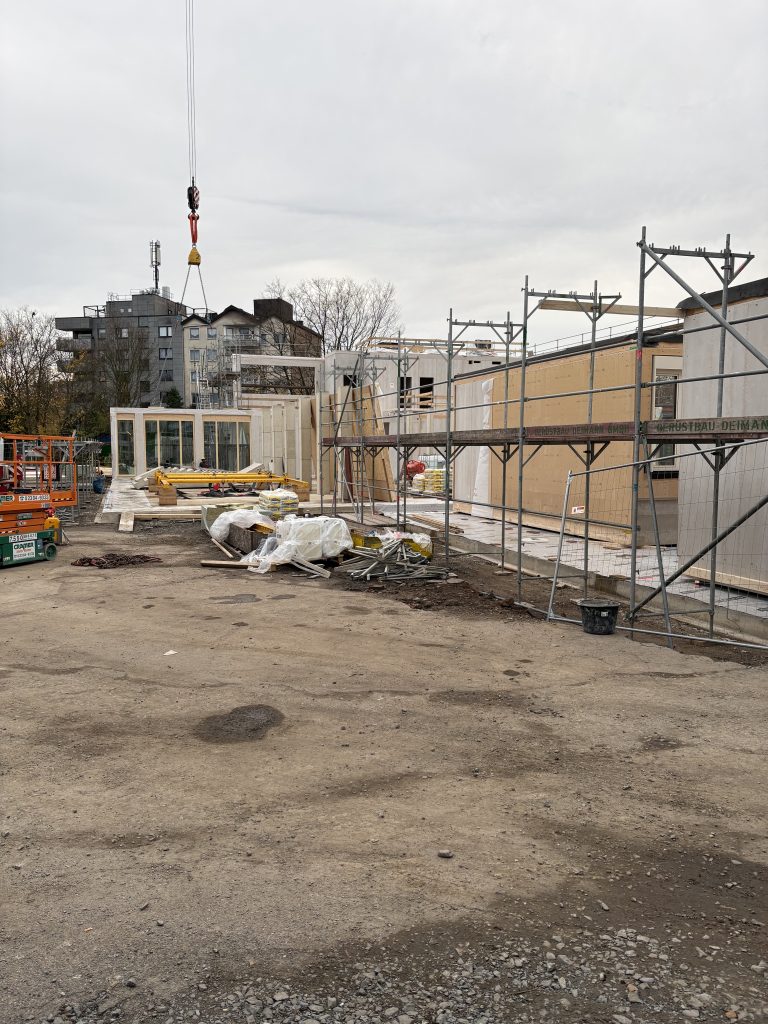

Die ersten Ladungen Sand und Kies werden in die Baugrube des Klassengebäudes gefüllt und verdichtet. (03.12.25)

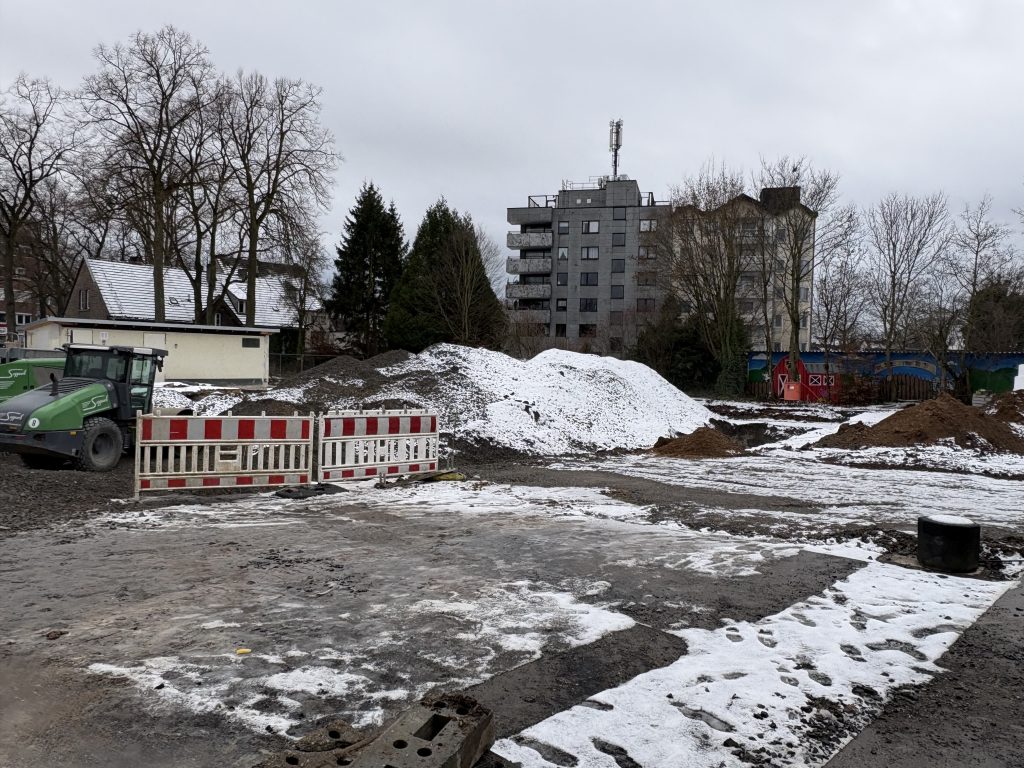

08.01.2026: Die Baugrube wird tiefer und tiefer… Dieses Mal ohne Bunkerfund!

Und jetzt wieder zuschütten… (Fundamentlegung des Klassenhauses) 05.02.2026

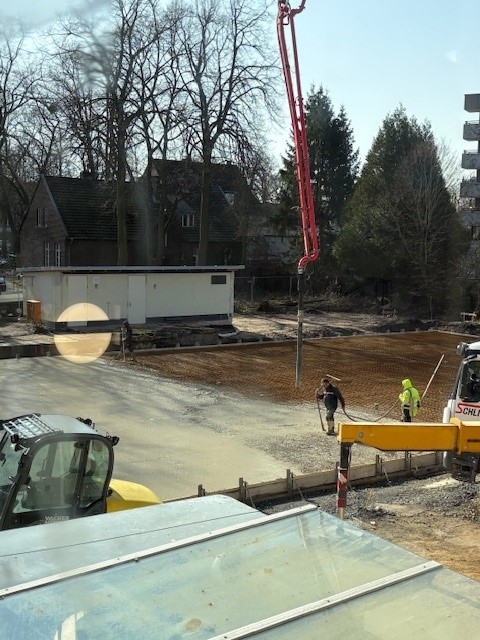

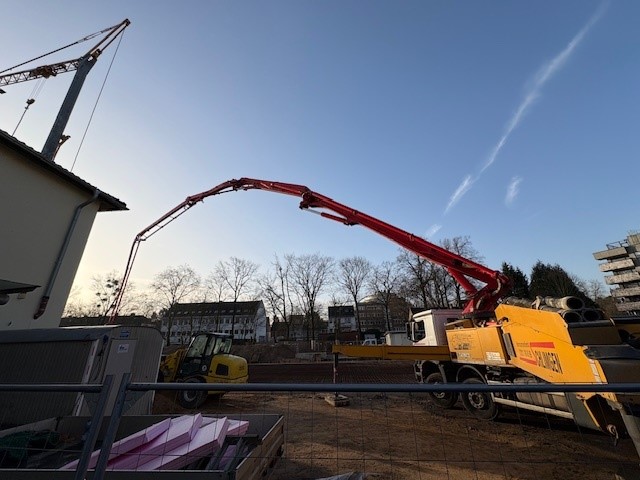

Betonmischer nach Betonmischer heute (26.02.26) auf der Baustelle und der Zehnthofstraße: Das Fundament des Klassentraktes wird gegossen. Bei so einer großen Fläche nur mit einer entsprechenden Pumpe zu schaffen.

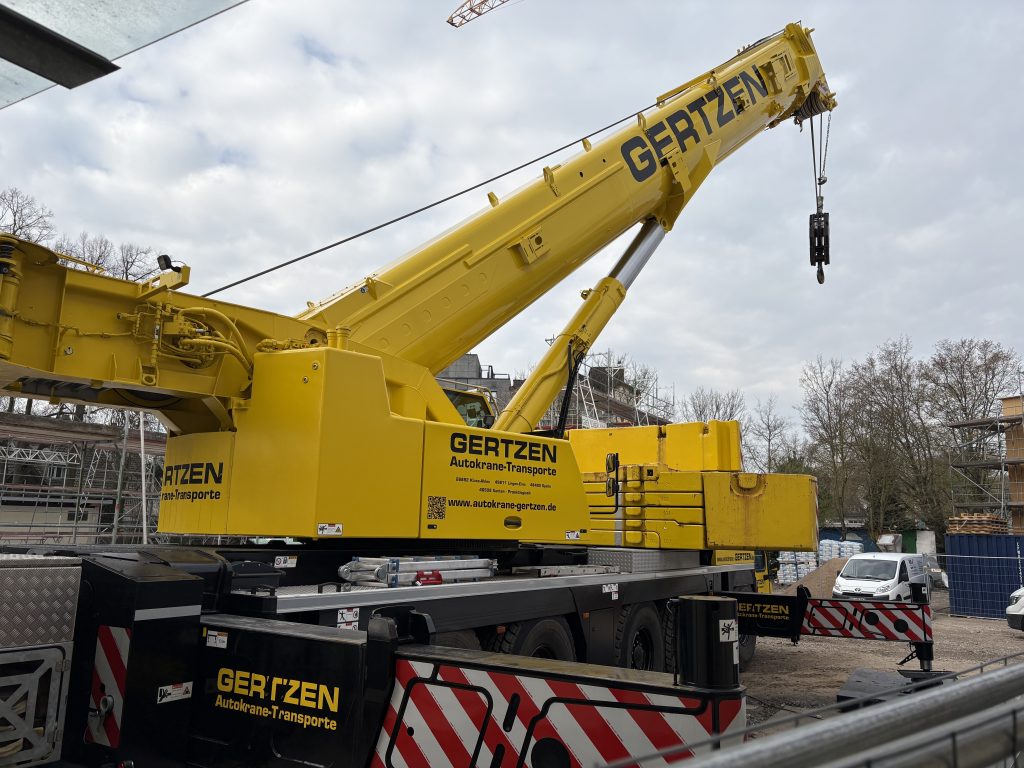

Darauf haben wir gewartet… 23.03.26: Die Module des Klassentraktes kommen per Schwerlaster und werden durch einen Autokran an die richtige Stelle gebracht. Das hört sich einfacher an als es ist. Schon allein rückwärts mit dem LKW in die Einfahrt an der Zehnthofstraße. Gut, dass da Profis am Werk sind!

Auf dem Bild über diesem Text: Das ist der Eingangsbereich für die Schüler*innen.
Und auf dem nächsten Bild sieht man, wie schnell es voran geht. Dies ist der Beginn des 5. Tages, an dem die Module geliefert werden, der Tag vor den Osterferien (27.3.26).

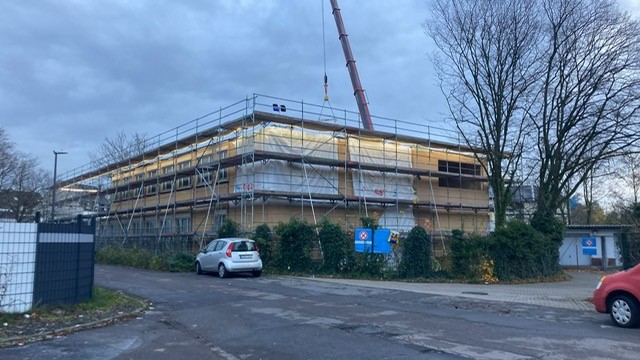

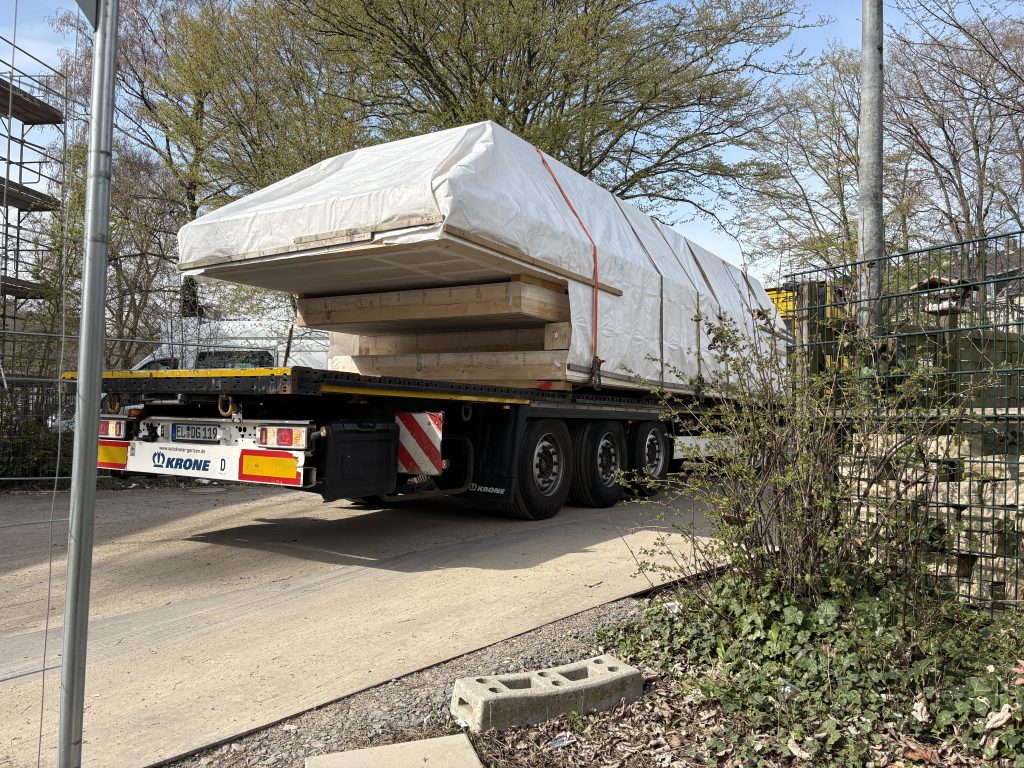

Es geht zügig voran. Gleiche Ecke des Gebäudes, nach den Osterferien (13.04.26):

Wie schon bei der Mensa geht es auch hier nicht ohne schweres Gerät.

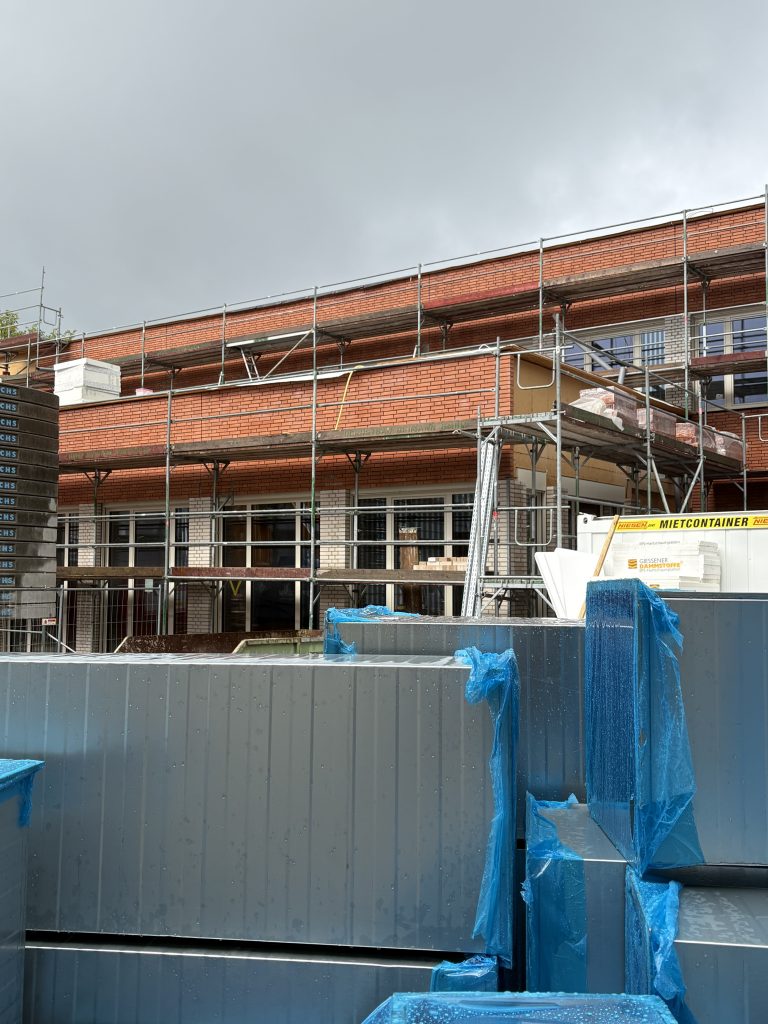

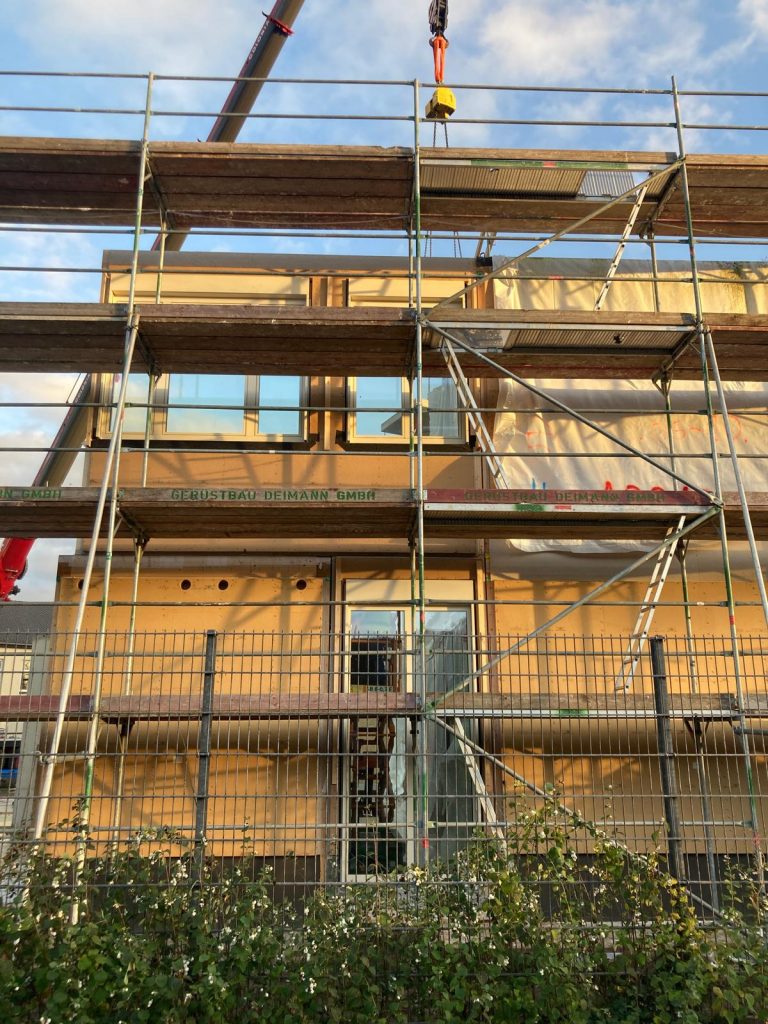

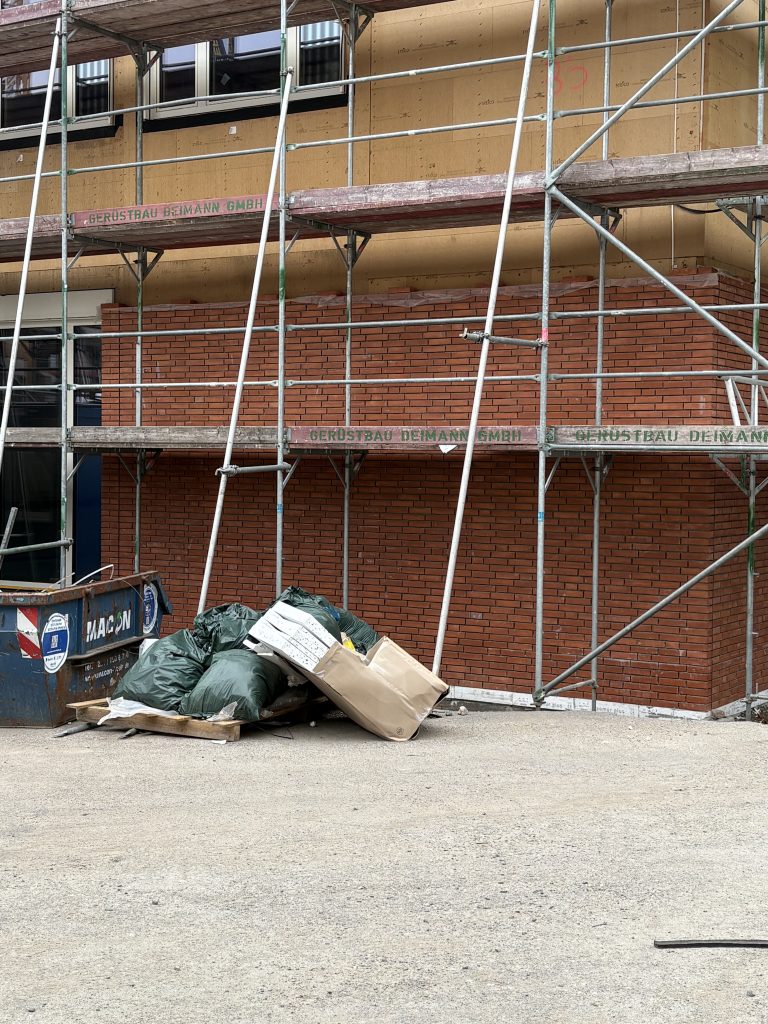

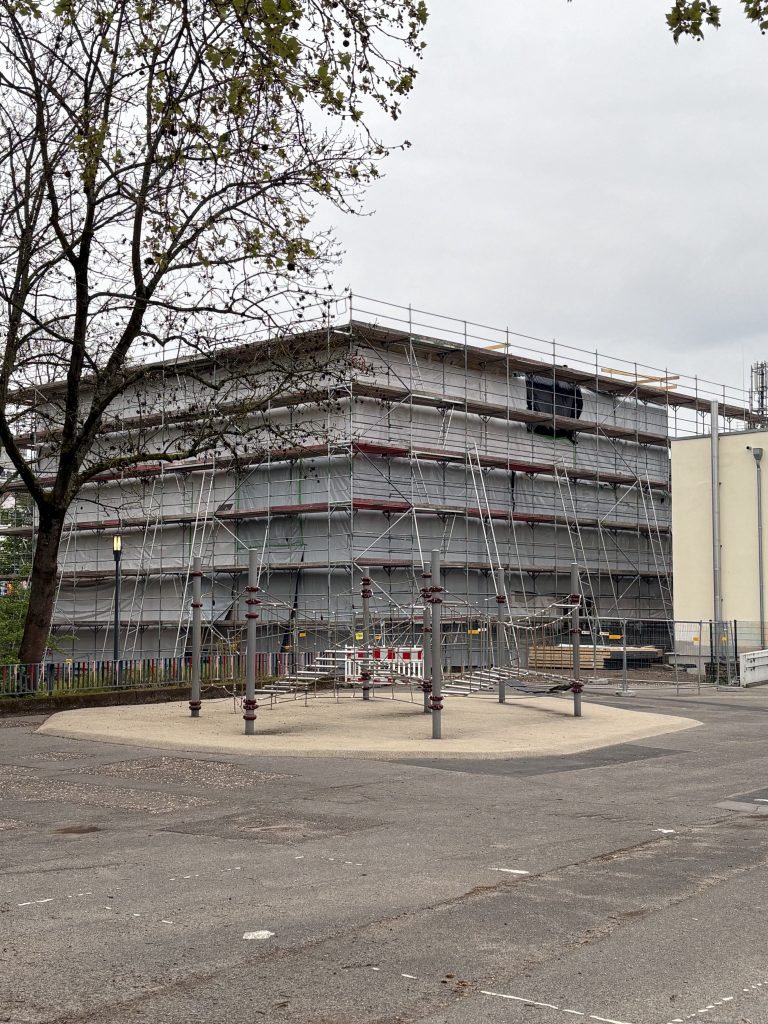

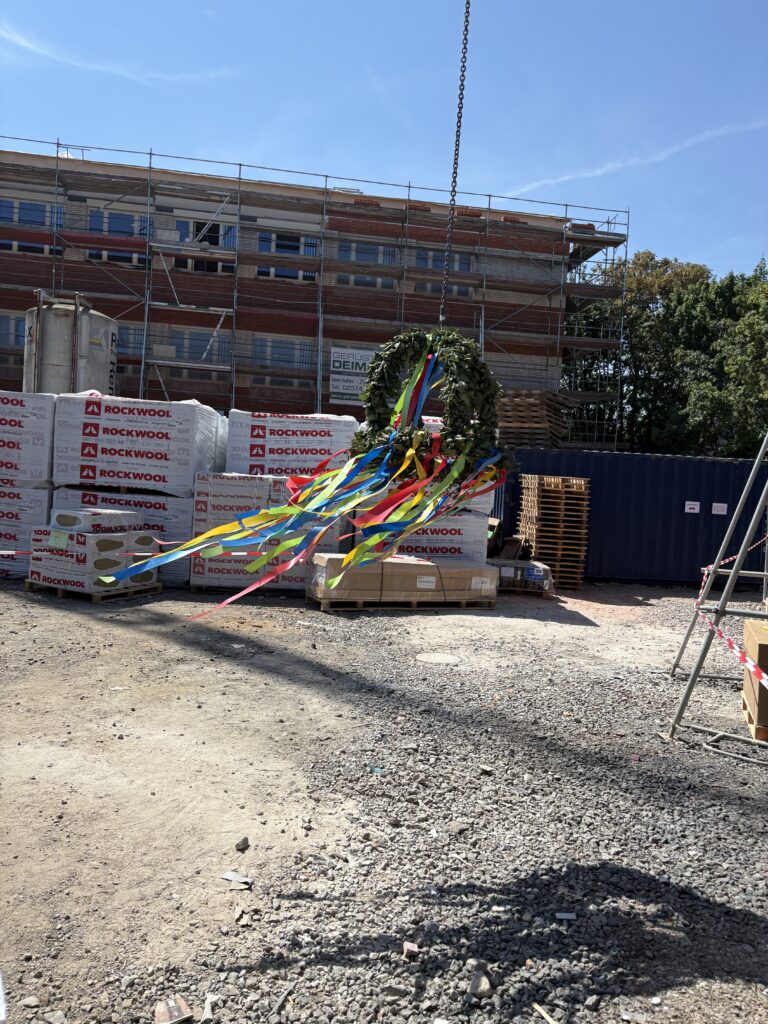

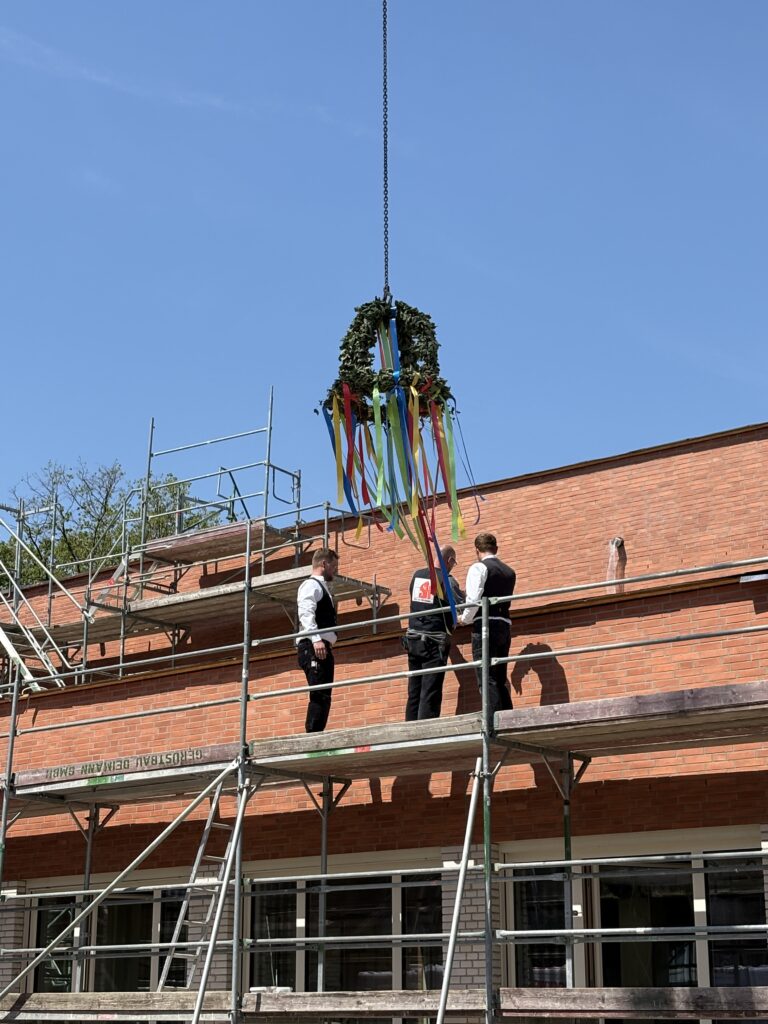

Am Mensagebäude wächst die Verklinkerung in die Höhe.

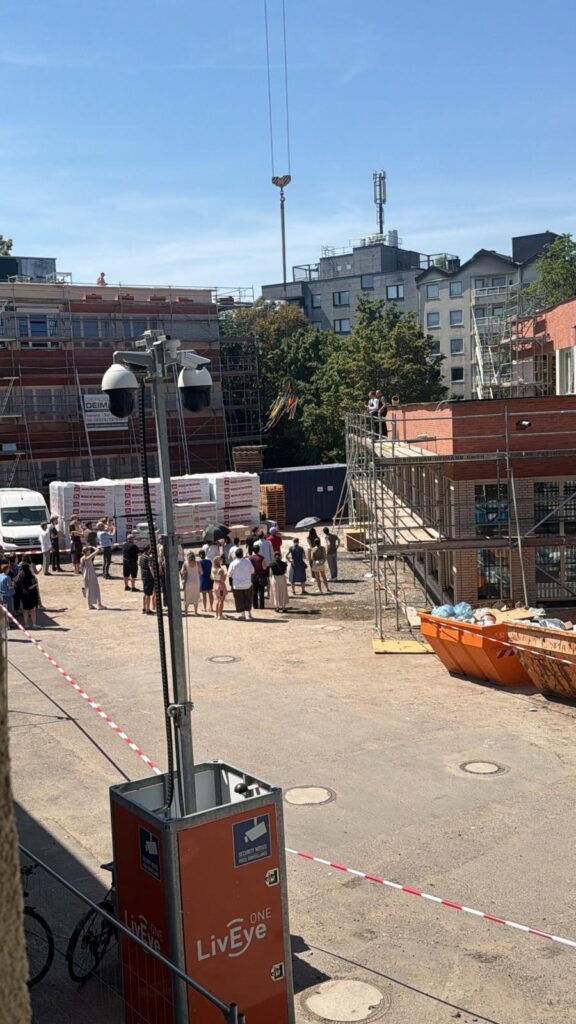

27.04.2026: Alle Module sind auf ihrem Platz.

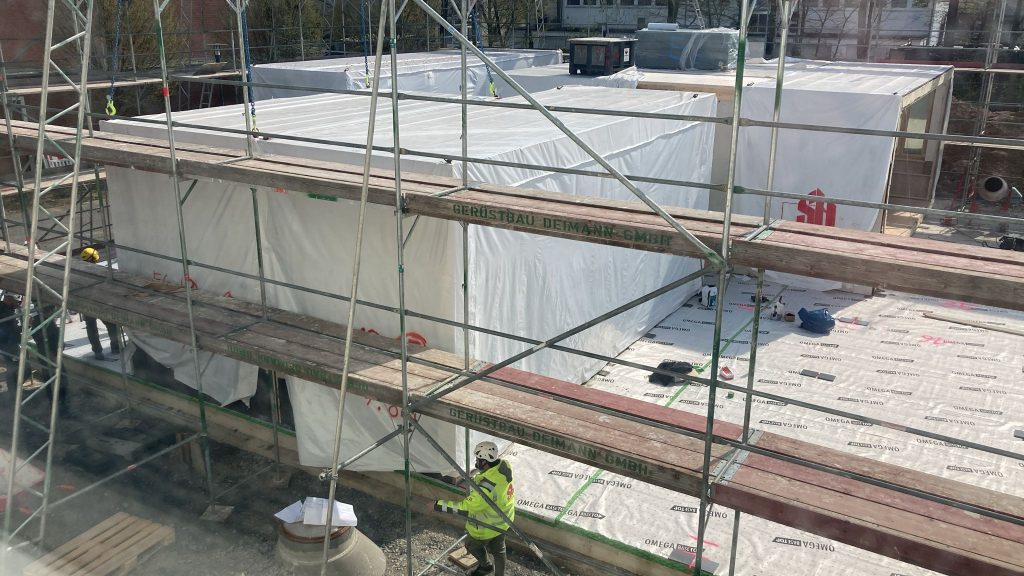

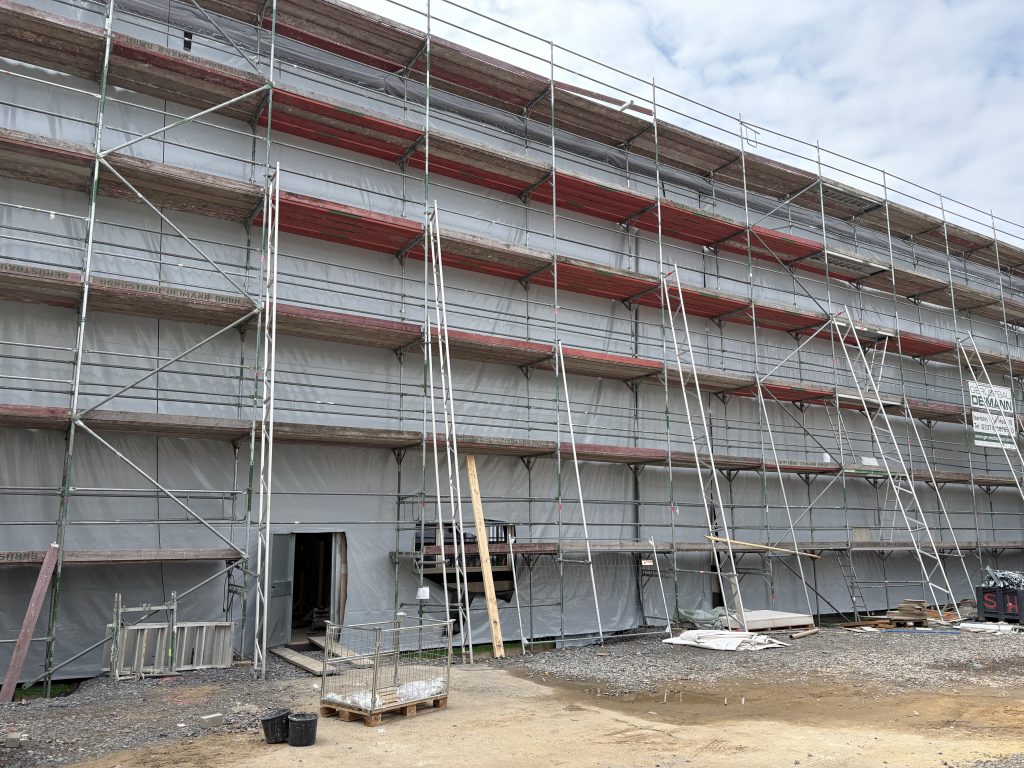

Zum Schutz vor Feuchtigkeit, ein Regencape für das gesamte Gebäude. 🙂

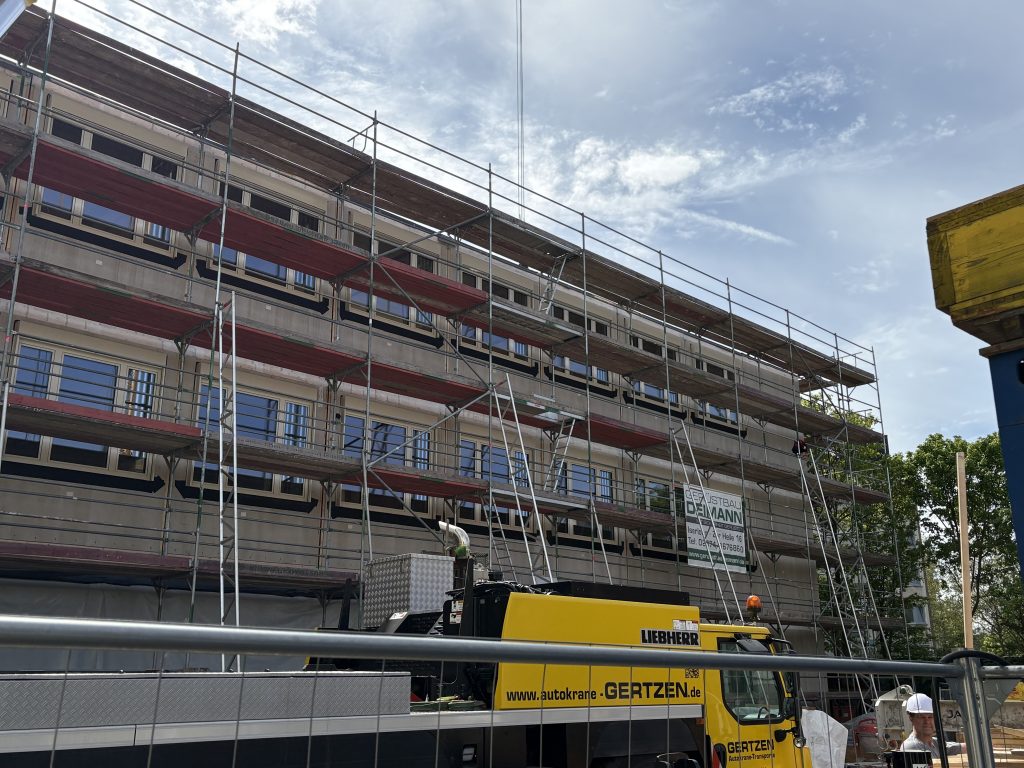

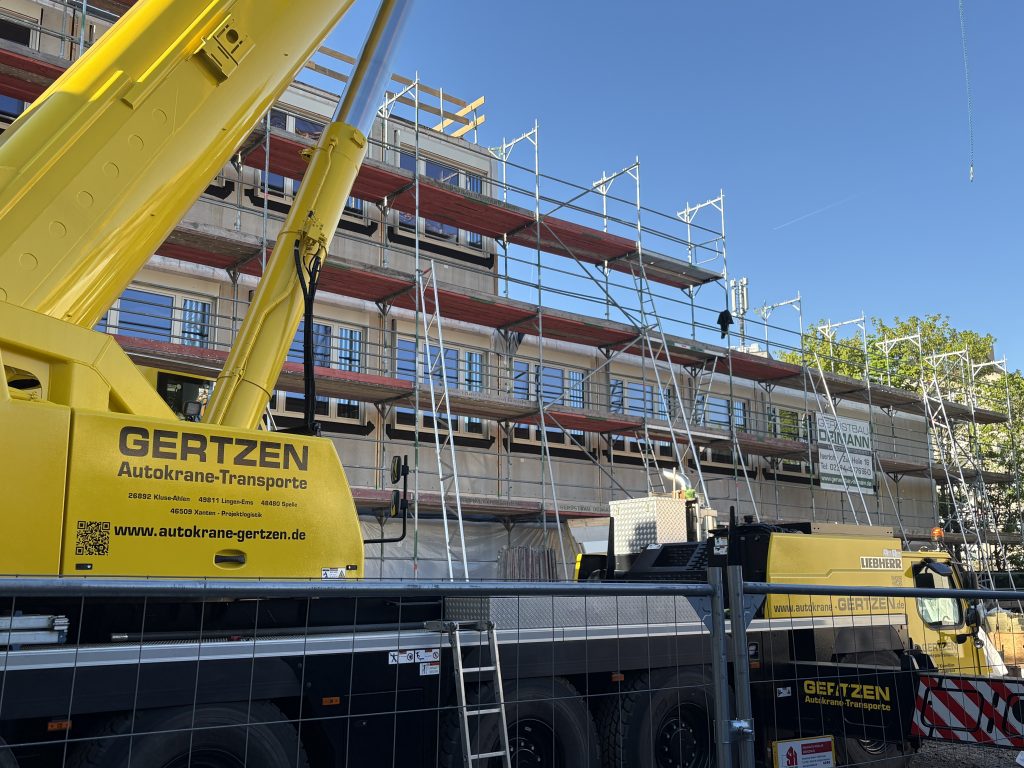

20.05.2026: Die Verkleidung der Mensa ist bis auf wenige Quadratmeter fertig. Die Elemente der Belüftung (vorne im Bild) warten auf ihre Verarbeitung.
